道路整備効果(計画3)

平成24年度から平成28年度までの5年間で完了した社会資本総合整備計画(計画3:安全・安心な暮らしを支える道づくり)の代表的な整備事例を紹介します。

[事後評価書(PDF:802KB)]

無電柱化事業:穴川天戸線

沿線が無電柱化されたことにより、安全で快適な歩行空間の確保や都市景観の向上、災害時における電柱の倒壊による二次災害の防止などが図られました。

【施工前】

anagawaamadosekoumae_1

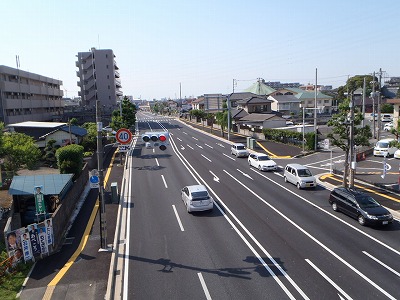

【施工後】

anagawaamdoatosakunasi_1

平成26年3月に完了

整備延長760m

 交差点改良事業:千葉大網線

適切な車線規制がなされていない交差点や鋭角交差、くいちがい交差等の形状が悪い交差点においては、渋滞が発生し、車両の通行に危険な状態となっていることから、右折車線の設置や交差点形状の改良等の交差点改良を行った結果、交差点部における交通の円滑化や歩行者、自動車相互における安全性が向上しました。

【施工前】

nyusannpiakousatenn_zumenn1

【施工後】

nyuusannpiakousatenn_zumenn_2

平成27年3月に完了

右折車線設置、くいちがい交差の解消、バスレーンの設置

【右折車線設置】

右折車線

【交差点改良】

交差点改良

自転車走行環境整備:南町大森町線

自転車や歩行者の交通量が多い道路であり、自転車、歩行者、自動車の通行帯を明確にすることにより交通安全の確保及び自転車利用の促進が図られました。

【施工前】

南町大森町線施工前

【施工後】

南町大森町線施工後

平成27年3月に完了

整備延長1.1km

橋梁耐震事業:若葉第1号橋

地震時の交通確保のため、橋梁の耐震補強を行い、災害時における安全性が向上しました。

【施工前】

wakaba1goukyousekoumae1

【施工後】

wakaba1goukyousekougo_1

既設橋脚の周囲を鉄筋コンクリートで巻き立てることにより、橋脚の補強を行いました。
