緊急情報
ホーム > 市政全般 > 環境・都市計画 > 都市計画・都市景観 > 施策・事業 > 都市再生・まちづくりに関する事業 > 都市再生整備計画事業の事業実施状況 > 寒川第一地区都市再生整備計画事業
更新日:2020年8月31日
ここから本文です。
本市の社会資本整備総合交付金事業に対する幅広いご理解、ご協力を得るため、事業の実施、進捗状況や、今後の見通し、予定などについて、市民の皆さんへ情報提供を行います。
このページでは、そのうち寒川第一地区都市再生整備計画事業の平成23年度末時点の進捗状況や今後の事業の見通しについてご紹介します。
当地区は、本市中心部に隣接する既成密集市街地であり、周辺地域が整備される中で旧態依然としていることから都市基盤施設の整備を目的に、寒川第一土地区画整理事業として、平成元年度より道路、公園等の整備を実施しております。
※都市再生整備計画事業はこの事業の事業費の一部などとして充当・実施される国土交通省の交付金事業のことを指しますが、土地区画整理事業全体はその他の補助金や、千葉市の単独予算と合わせて実施されています。
寒川第一地区都市再生整備計画の概要はこちらのページをご覧ください。
(1)都市再生整備計画の進捗率(事業費ベース)
計画期間:平成21年度~平成25年度
事業名(都市再生整備計画) | 事業概要 | 事業費(百万円) | 事業期間 | 進捗率 (平成23年度末時点) |
---|---|---|---|---|
1.土地区画整理事業 | 建物移転補償 道路築造等 |
521 | H21~H25 | 51.6% |
2.地域創造支援事業 | 移転補償、設計等 | 200 | H21~H25 | 10.5% |
3.高質空間形成施設 | 歩道整備(カラー舗装、植栽等) | 10 | H23・H25 | 0.0% |
4.まちづくり活動推進事業 | 安全・安心まちづくり活動 | 1 | H25 | 0.0% |
都市再生整備計画全体 (1.~4.合計) |
- | 732 | 39.6% |
(2)参考 土地区画整理事業全体の進捗率
事業名 | 総事業費(億円) | 平成23年度末進捗率 | 事業施行期間 |
---|---|---|---|
寒川第一土地区画整理事業 | 180 | 64.9% | 平成元年度~平成35年度 |
指標名 | 従前(事業前)値→目標(事業後)値 | 平成23年度末の状況 | |
---|---|---|---|
公共用地率 | 平成20年度 20(%)→平成25年度 24(%) | 20.7(%) | 達成度合 20.6% |
緊急車両乗り入れ不可能建物戸数 | 平成20年度 31(戸)→平成25年度 19(戸) | 26(戸) | 達成度合 41.7% |

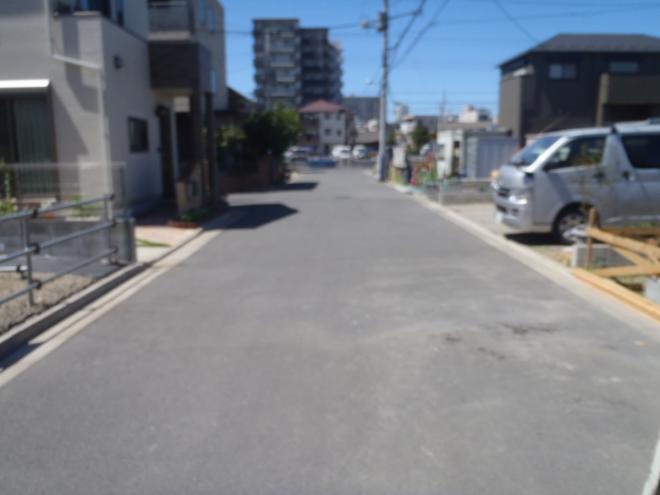

写真-1 区画道路6号線 土地区画整理事業により道路及び下水道を整備 |
|

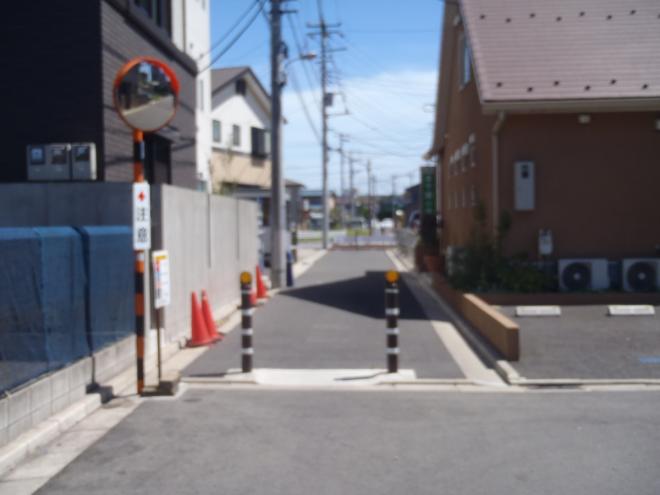

写真-2 歩行者専用道路2号線 土地区画整理事業により道路及び下水道を整備 |
|

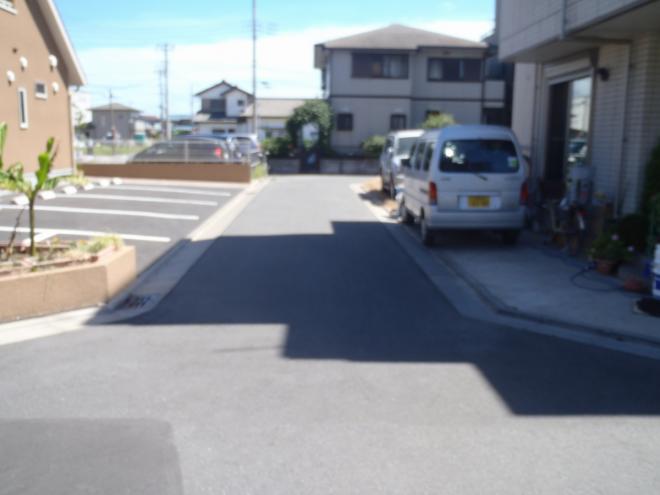

写真-3 区画道路33号線 土地区画整理事業により道路及び下水道を整備 |
|

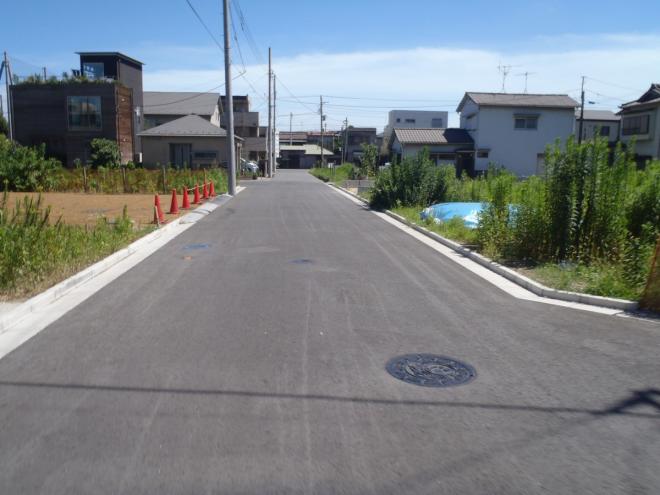

写真-4 区画道路14号線 土地区画整理事業により道路及び下水道を整備 |
都市再生整備計画事業の進捗については、限られた財源を有効に配分し事業効果がより見込まれるものを優先させる観点から、当面は整備する箇所や施設の緊急性、重要度を十分に勘案することが求められ、平成25年度までの予定事業に対して変更が見込まれます。
また、都市再生整備計画の目標である密集市街地の改善についても、現計画で指標として定めている数値目標の見直しが予想されます。
現状の進捗見込みを踏まえた都市再生整備計画の適切な変更を行うとともに、効率的な予算執行により事業の進捗を図ってまいります。
このページの情報発信元
都市局都市部市街地整備課寒川土地区画整理事務所
千葉市中央区寒川町2丁目150番地
電話:043-266-0201
ファックス:043-266-0207
より良いウェブサイトにするためにみなさまのご意見をお聞かせください
