千葉市発注工事における急激なインフレーションに伴う請負代金額の変更等(インフレスライド条項)

千葉市発注工事において、急激なインフレ又はデフレが生じ、短期的かつ急激な賃金水準又は物価水準の変動に対処するため、工事請負契約約款第26条第6項について、運用することとしました。

1 適用対象工事

(1)工事請負契約約款第26条第6項の請求は、2(3)に定める残工期が2(2)に定める基準日から2ヶ月以上あること。

(2)発注者及び受注者によるスライドの適用対象工事の確認時期は、賃金水準の変更がなされた時とする。但し、物価水準の急激な変動があった場合はこの限りではない。

【参考】物価水準が急激に変動した場合の適用方針については、国交省ホームページFAQ内No.7~11に掲載されております。(リンク先はこちら(外部サイトへリンク)

2 請求日及び基準日等について

(1)請求日
スライド変更の可能性があるため、発注者又は受注者が請負代金額の変更の協議(以下「スライド協議」という。)を請求した日とする。

(2)基準日
請求があった日から起算して、14日以内で発注者と受注者とが協議して定める日とし、請求日とすることを基本とする。

(3)残工期
基準日以降の工事期間とする。

3 スライド協議の請求

発注者又は受注者からのスライド協議の請求は、書面により行うこととし、その期限は直近の賃金水準の変更から、次の賃金水準の変更がなされるまでとする。但し、物価水準の急激な変動があった場合はこの限りではない。

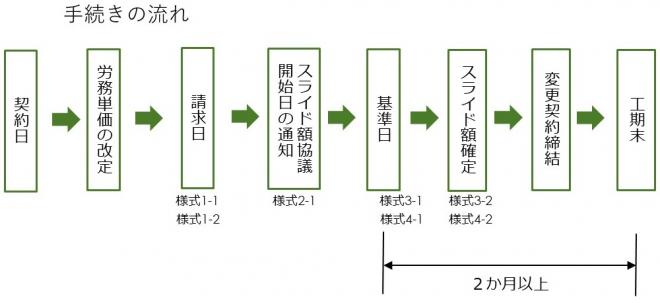

infure_furou

各様式はこちら



4 請負代金額の変更

  1. 賃金水準又は物価水準の変動による請負代金額の変更額(以下「スライド額」という。)は、当該工事に係る変動額のうち請負代金額から基準日における出来形部分に相応する請負代金額を控除した額の100分の1に相当する金額を超える額とする。

  2. 増額スライド額については、次式により行う。
    S増=[P2-P1-(P1×1/100)]
    この式において、S増、P1及びP2は、それぞれ次の額を表すものとする。
    S増:増額スライド額
    P1:請負代金額から基準日における出来形部分に相応する請負代金額を控除した額
    P2:変動後(基準日)の賃金又は物価を基礎として算出したP1に相当する額
    (P=Σ(α×Z)、α:請負比率、Z:積算額)
  3. 減額スライド額については、次式により行う。
    S減=[P2-P1+(P1×1/100)]
    この式において、S減、P1及びP2は、それぞれ次の額を表すものとする。
    S減:減額スライド額
    P1:請負代金額から基準日における出来形部分に相応する請負代金額を控除した額
    P2:変動後(基準日)の賃金又は物価を基礎として算出したP1に相当する額
    (P=Σ(α×Z)、α:請負比率、Z:積算額)
  4. スライド額は、労務単価、材料単価、機械器具損料並びにこれらに伴う共通仮設費、現場管理費及び一般管理費等の変更について行われるものであり、歩掛の変更については考慮するものではない。

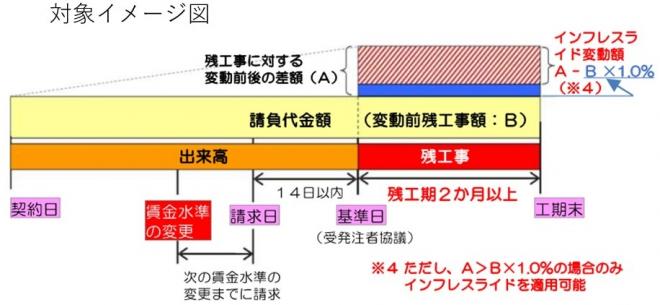

infure_image



5 出来高数量の確認

  1. 基準日における残工事量を算定するために行う出来形数量の確認は、数量総括表に対応して出来高確認を行うものとする。
  2. 基準日までに変更契約を行っていないが先行指示されている設計量についても、基準日以降の残工事量についてはスライドの対象とする。
  3. 現場搬入材料については、認定したものは出来形数量として取り扱う。また、下記の材料等についても出来形数量として取り扱う。
    1. 工場製作品については、工場での確認又はミルシート等で在庫確保が証明できる材料は出来形数量として取り扱う。
    2. 基準日以前に配置済みの現地据付型の建設機械及び仮設材料等(架設用クレーン、仮設鋼材など)も出来形の対象とする。
    3. 契約書にて工事材料契約の完了が確認でき、近隣のストックヤード等で在庫確認が可能な材料は出来形数量として取り扱う。
  4. 数量総括表で一式明示した仮設工についても出来形数量の対象とできる。
  5. 出来形数量の計上方法については、発注者側に換算数量がない場合は、受注者側の当該工種に対する構成比率により出来形数量を算出してもよい。
  6. 受注者の責めに帰すべき事由により遅延していると認められる工事量は、増額スライドの場合は、出来形部分に含めるものとし、減額スライドの場合は、出来形部分に含めないものとする。

6 物価指数

発注者は、積算に使用する単価を用いた変動率を物価指数とすることを基本とする。

7 変更契約の時期

スライド額に係る契約変更は、設計変更時点で行うことができる。

8 全体スライド及び単品スライド条項の併用

  1. 工事請負契約約款第26条第1項から第4項までに規定する全体スライド条項に基づく請負代金額の変更を実施した後であっても、本通知によるスライドを請求することができる。
  2. 本通知に基づき請負代金額の変更を実施した後であっても、工事請負契約約款第26条第5項に規定する単品スライド条項に基づく請負代金額の変更を請求することができる。

 9 様式等のダウンロード

このページの情報発信元

建設局土木部技術管理課

千葉市中央区千葉港1番1号 千葉市役所低層棟3階

ファックス:043-245-5573

gijutsukanri.COP@city.chiba.lg.jp
