弁天地区(北部第1排水区)

整備目的

弁天地区は、千葉市雨水対策重点地区整備基本方針(別ウインドウで開く)において「重点地区」として位置付けられており、整備水準を1時間あたりピーク雨量65.1mmに引き上げ、対策を強化していく地区となっています。

対策として、千葉公園(外部サイトへリンク)(別ウインドウで開く)(中央区宮崎2丁目)に貯留量9,700立方メートルの雨水貯留槽を整備します。(25mプール約25杯分)

※千葉市雨水対策重点地区整備基本方針における整備対象地区については、整備対象地区概要図(PDF:732KB)(別ウインドウで開く)をご覧ください。

整備スケジュール(令和8年3月現在)

令和6年3月~令和9年3月末(予定) 貯留槽本体工事【実施中】

令和10年~令和11年(予定) 貯留槽付帯工事

工事の進捗

令和7年12月 貯留槽本体工事(1リング目完了)

1リング目の掘削作業が完了しました。

千葉公園内は地下水位が高いため、リングの内部は水を張った状態となっています。

今後は、地上でリングを構築し、地中に沈めながら水を張ったリングの中を掘削していく作業を繰り返します。

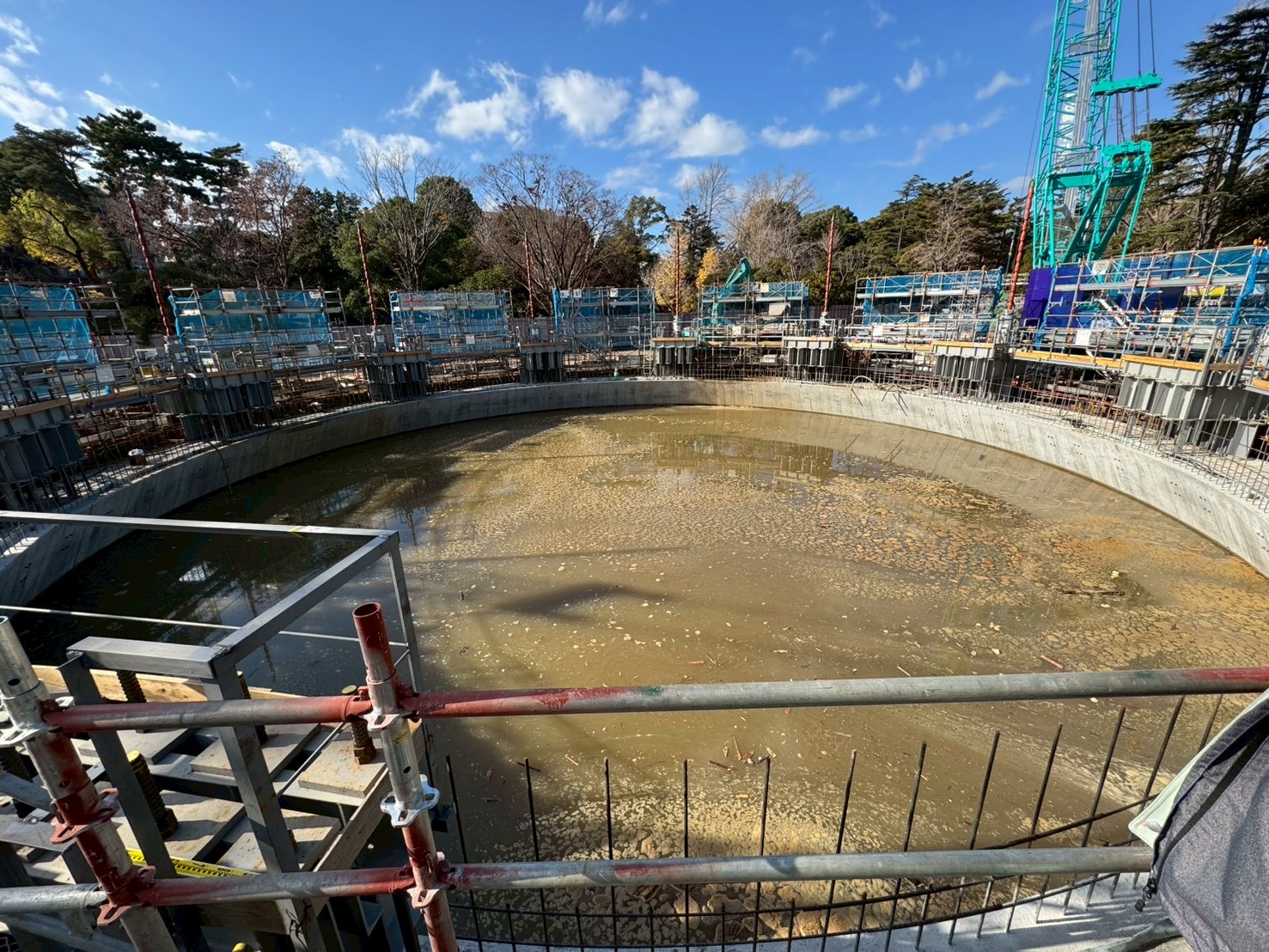

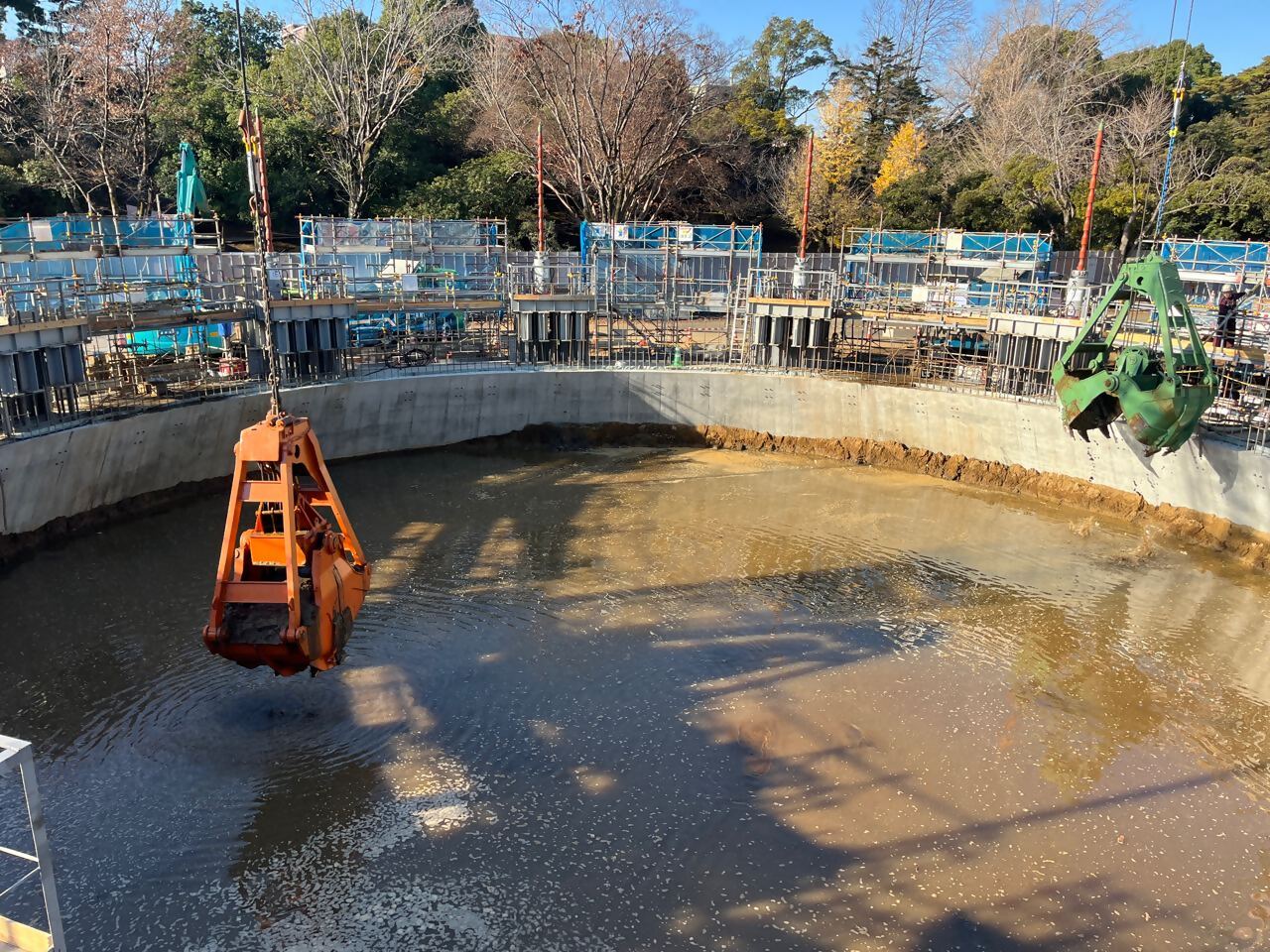

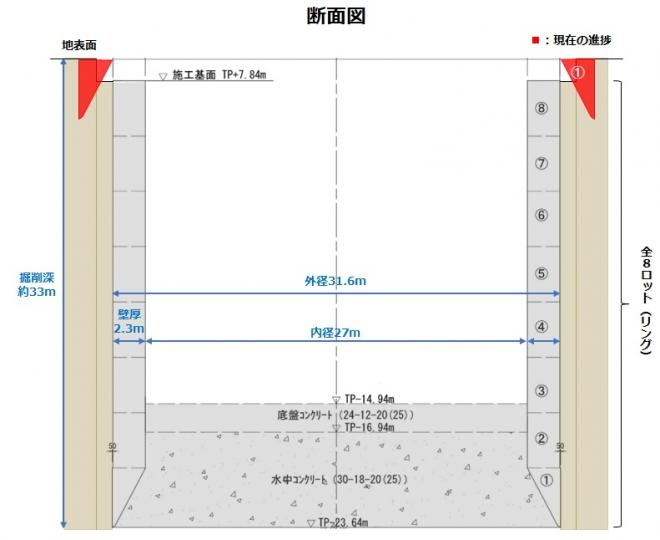

R7.12月_進捗図 R7.12月_掘削完了1

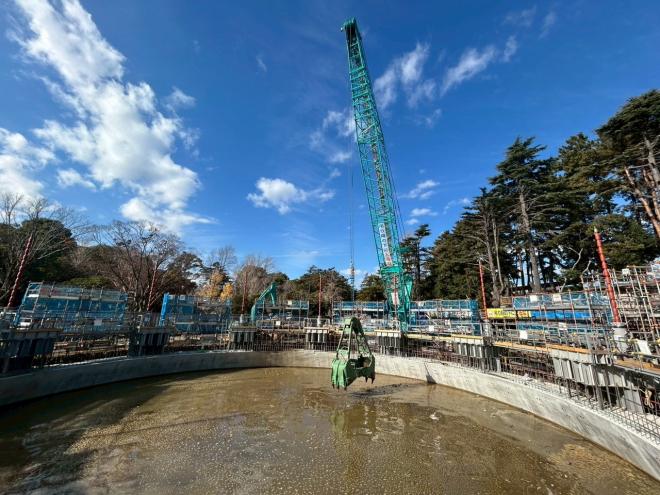

R7.12月_掘削完了2 R7.12月_掘削完了3

令和7年11月 貯留槽本体工事(1リング目の構築)

貯留槽は、現場でつくるコンクリートのリングが8段積み重なってできますが、その1リング目の構築が完了しました。

今後、リングの上部に据えられたジャッキで地面に沈めながら、その内部を掘削していきます。

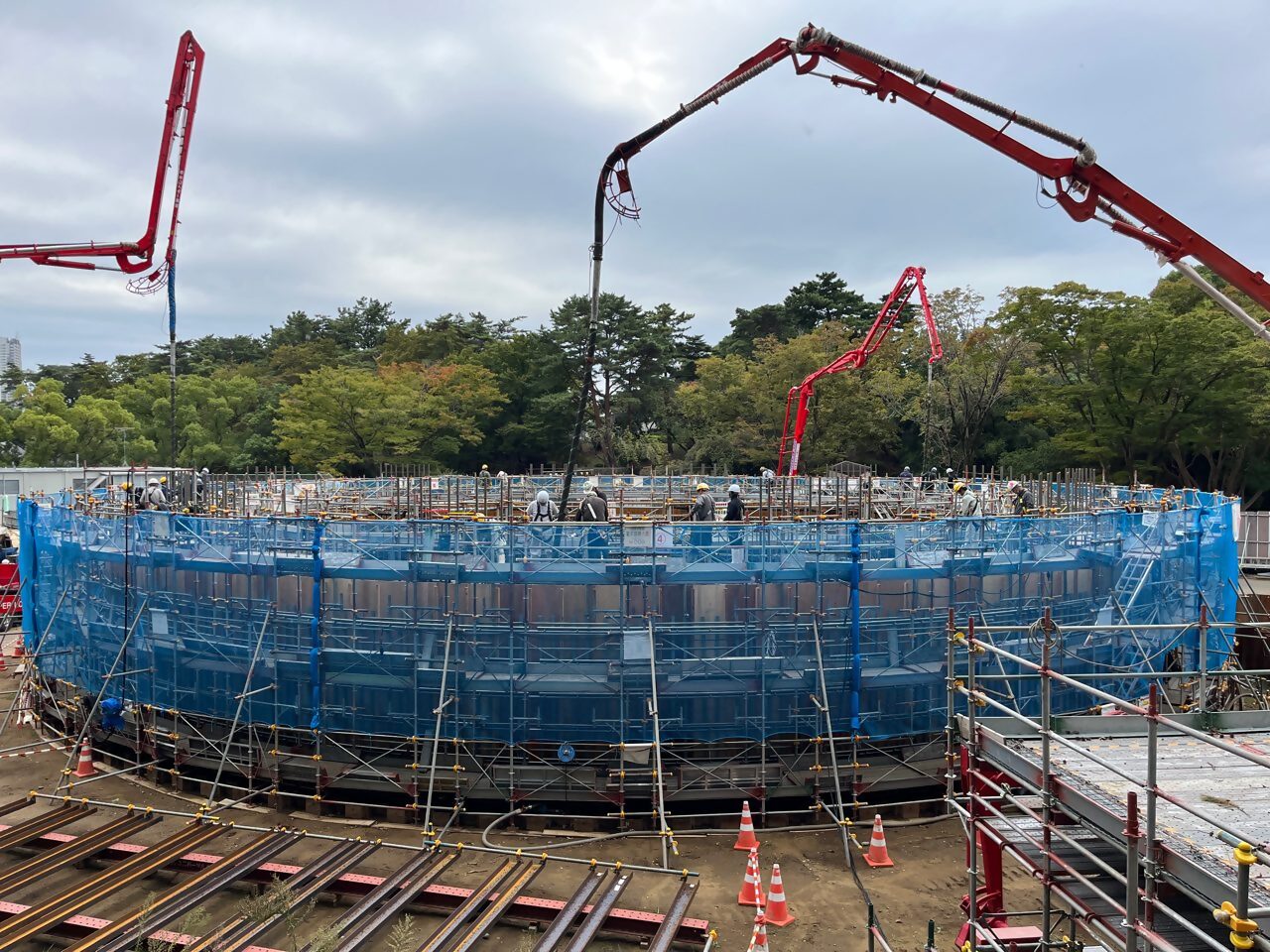

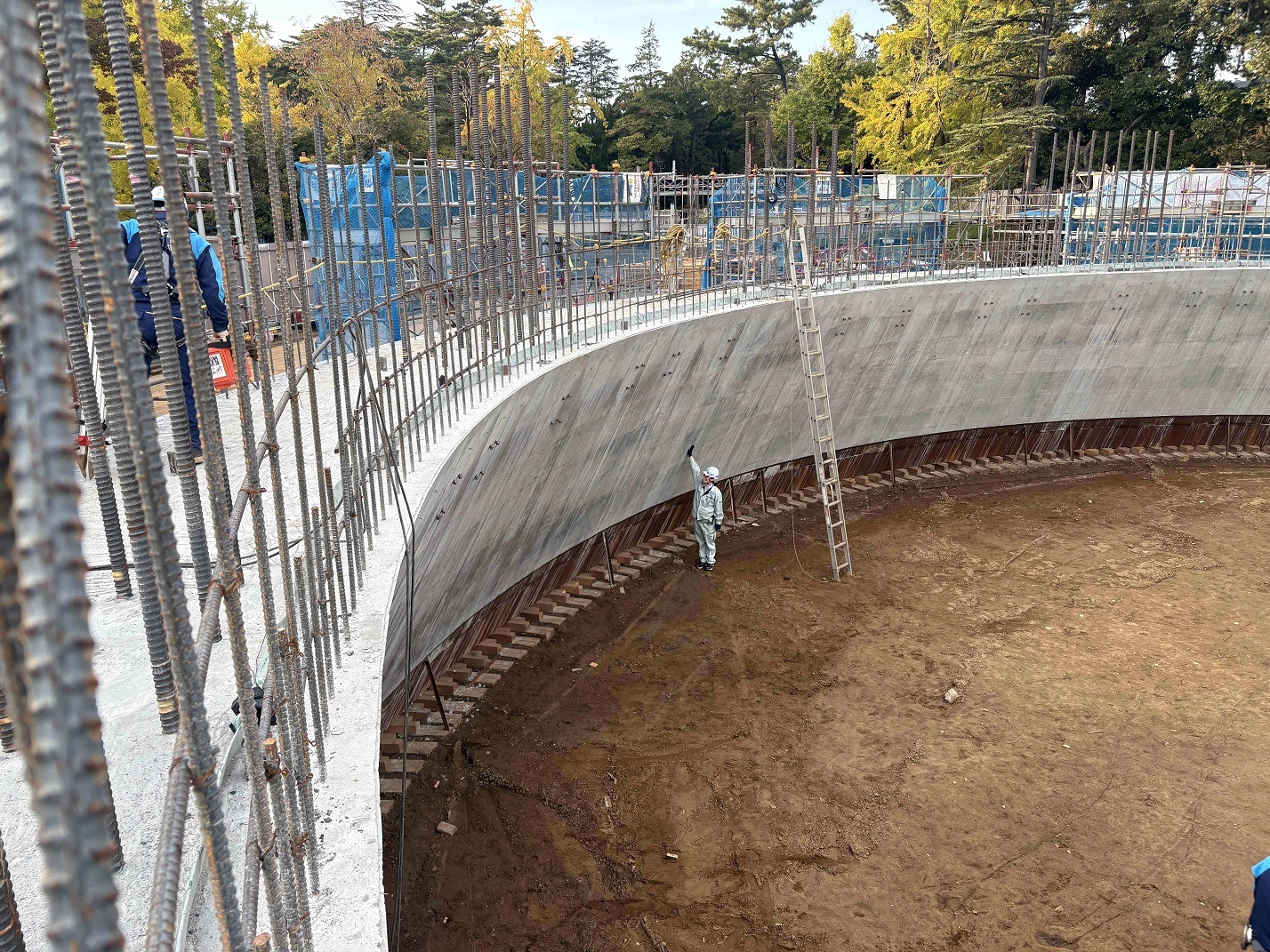

R7.11月_1リング目構築1 R7.11月_1リング目構築2

R7.11月_1リング目構築3修正 R7.11月_1リング目構築4

令和7年8月 貯留槽本体工事の進捗

貯留槽(コンクリートのリング)を地面に沈めていくために、先端に取り付ける刃口金物の据え付けが完了しました。

今後、現場でコンクリートのリングをつくり、地中へ沈める作業を繰り返していきます。

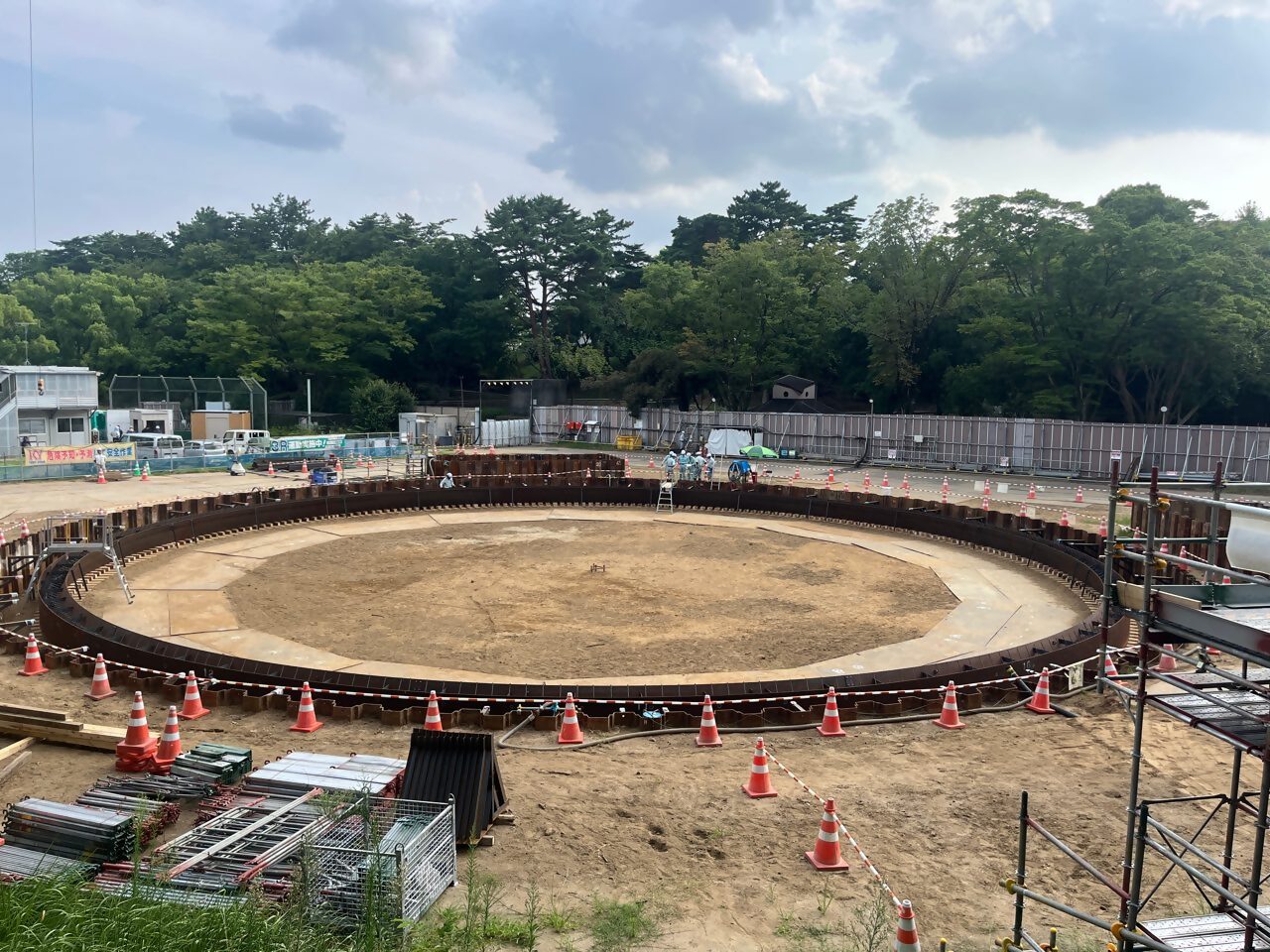

R7.8月_刃口金物

令和7年4月 貯留槽本体工事着手

これまで貯留槽を整備するための準備工事をすすめておりましたが、貯留槽本体の整備に係る工事に着手しました。

現在は、貯留槽(コンクリート製のリング)を地面に沈めていくための土の置き換え作業を行っています。

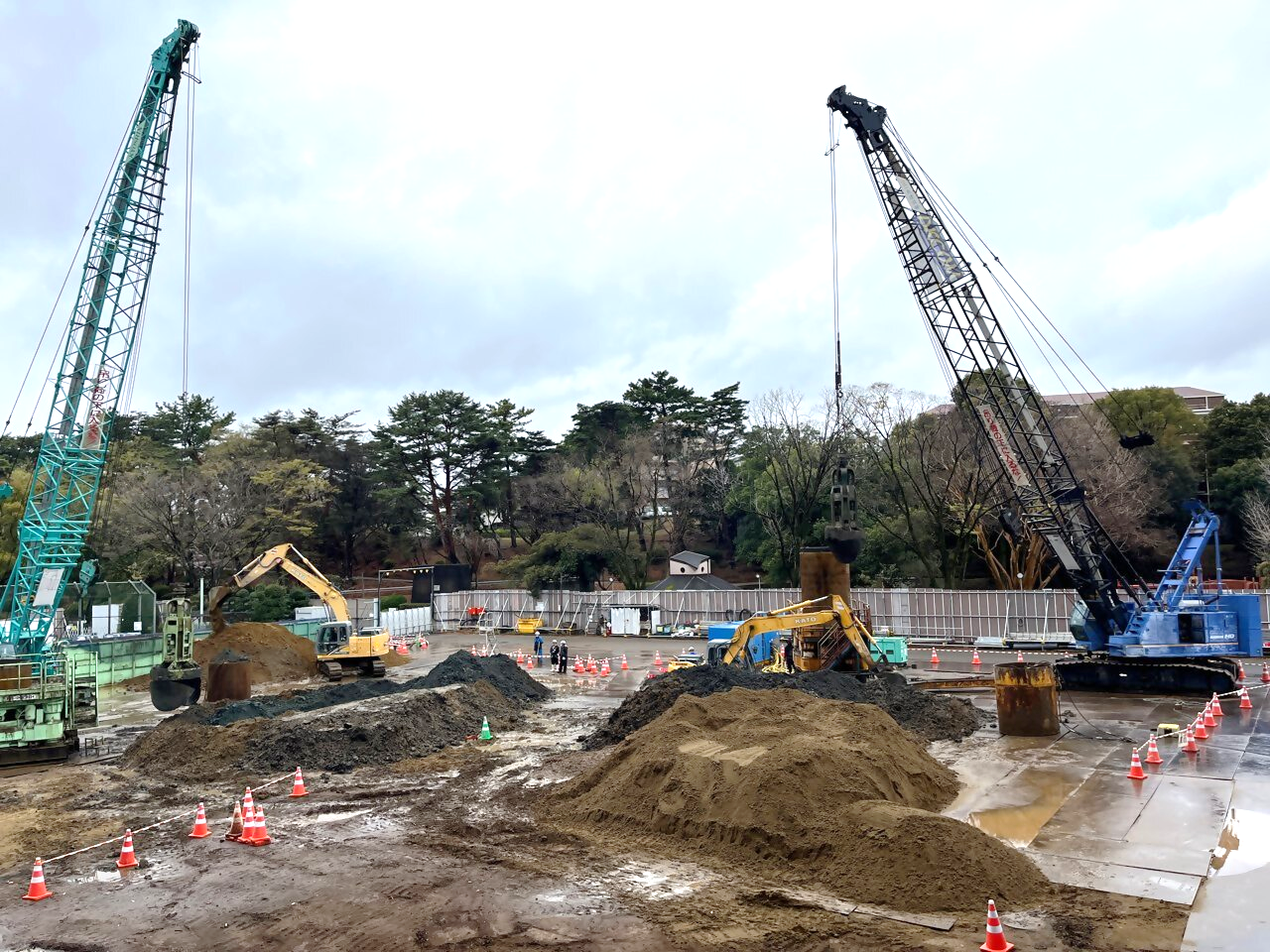

R7.4月_先行削孔

令和6年11月 準備工の状況

R6.9月より、仮囲いや工事用道路の整備が始まっておりますが、現在、工事に支障となる樹木の仮植(一時的な移植)を行っております。

今後、貯留槽整備に支障となる埋設物の移設などを行っていきます。

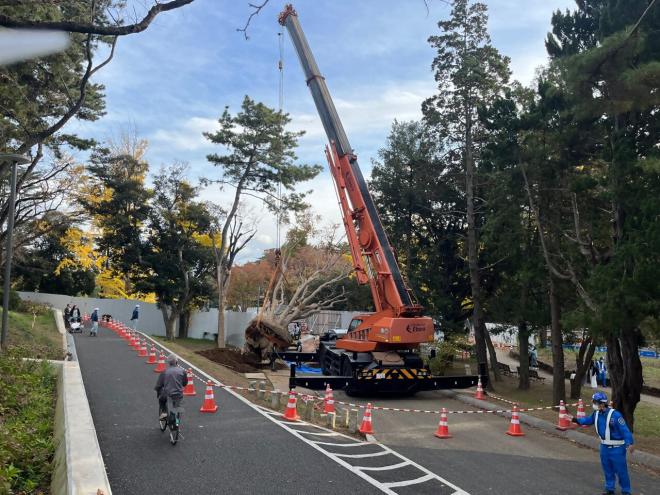

R6.11月_移植
