宮崎地区(宮崎排水区)

整備目的

宮崎地区は、千葉市雨水対策重点地区整備基本方針(別ウインドウで開く)において「重点地区」として位置付けられており、特に蘇我駅東口の浸水被害軽減するため、整備水準を1時間あたりピーク雨量65.1mmに引き上げ、対策を強化していく地区となっています。

対策として、菰池公園(外部サイトへリンク)(別ウインドウで開く)(中央区宮崎2丁目)に貯留量約11,000立方メートルの雨水貯留槽を整備します。(25mプール約28杯分)

※千葉市雨水対策重点地区整備基本方針における整備対象地区については、整備対象地区概要図(PDF:732KB)(別ウインドウで開く)をご覧ください。

整備スケジュール(令和8年3月現在)

令和2年2月~令和5年3月 貯留槽1期工事【完了】

令和3年12月~令和7年6月 貯留槽2期工事【完了】

令和7年9月~令和8年5月(予定) 公園復旧工事【実施中】

工事の進捗

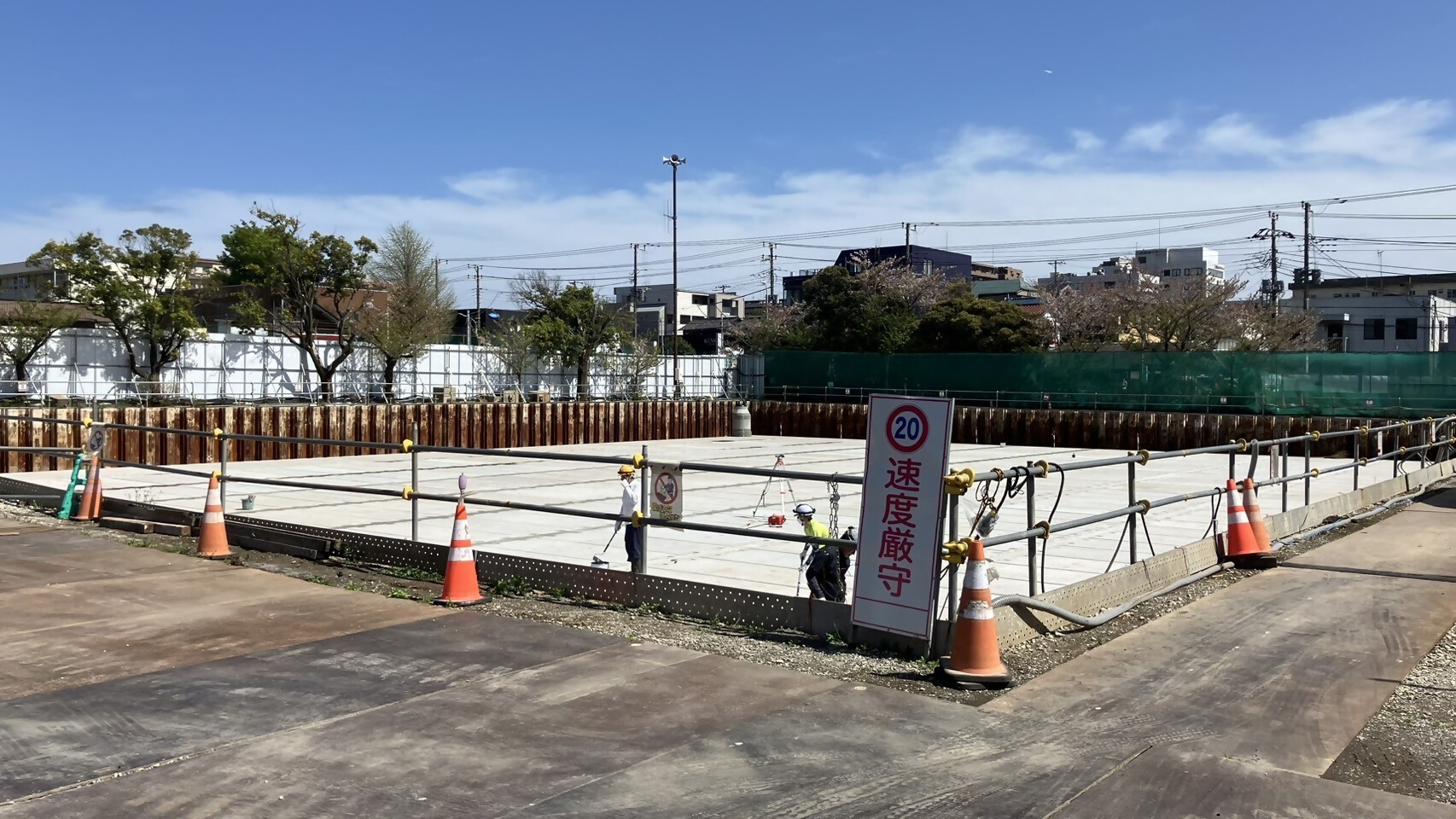

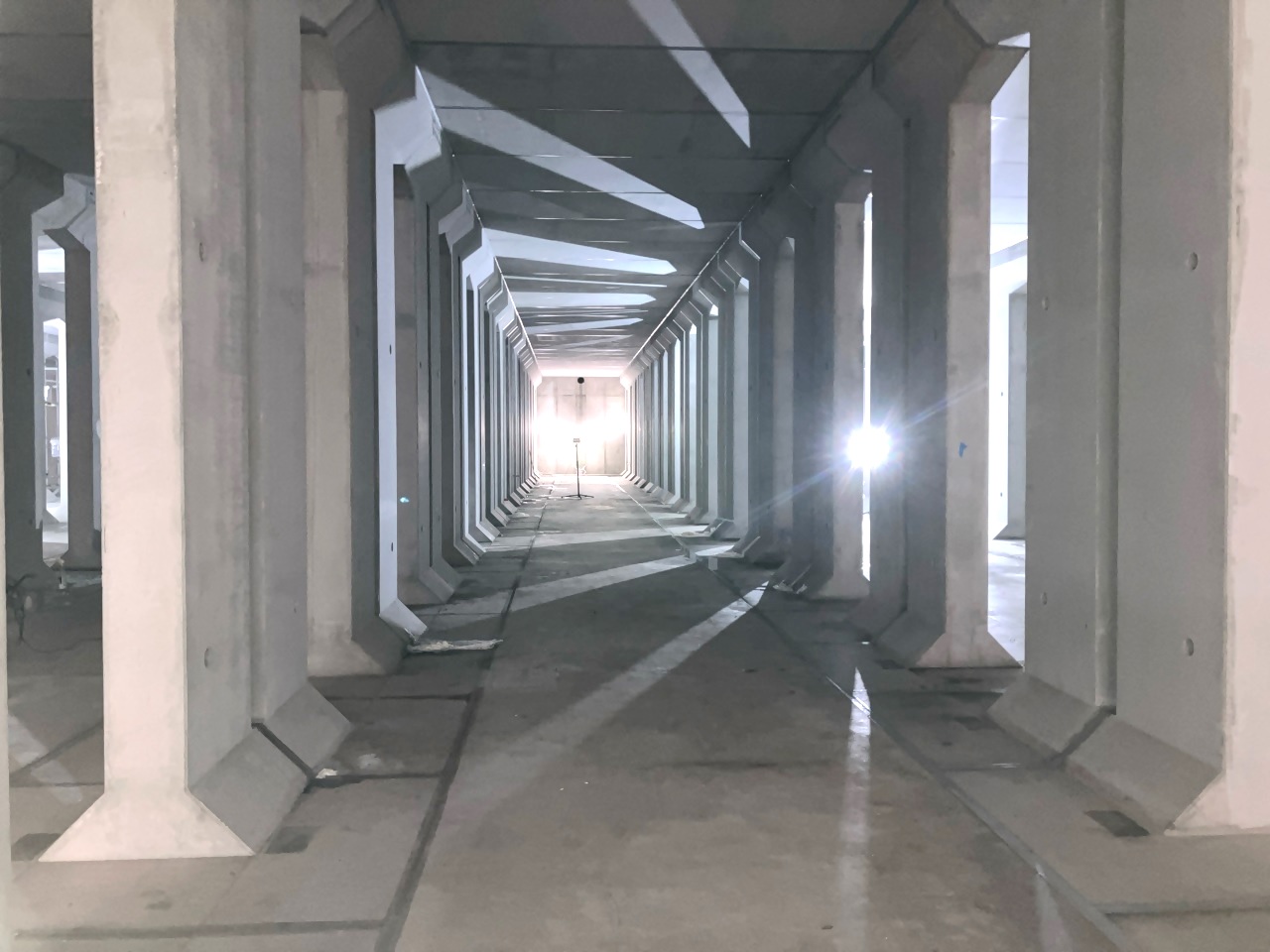

令和7年6月 貯留槽工事(2期工事)完了

令和7年6月末で宮崎雨水貯留槽(2期工事)が完了しました。

これで菰池公園内で行っていた1期工事(貯留量:約4,000立方メートル)、2期工事(貯留量:約7,000立方メートル)合わせて11,000立方メートルが令和7年7月から供用開始となります。

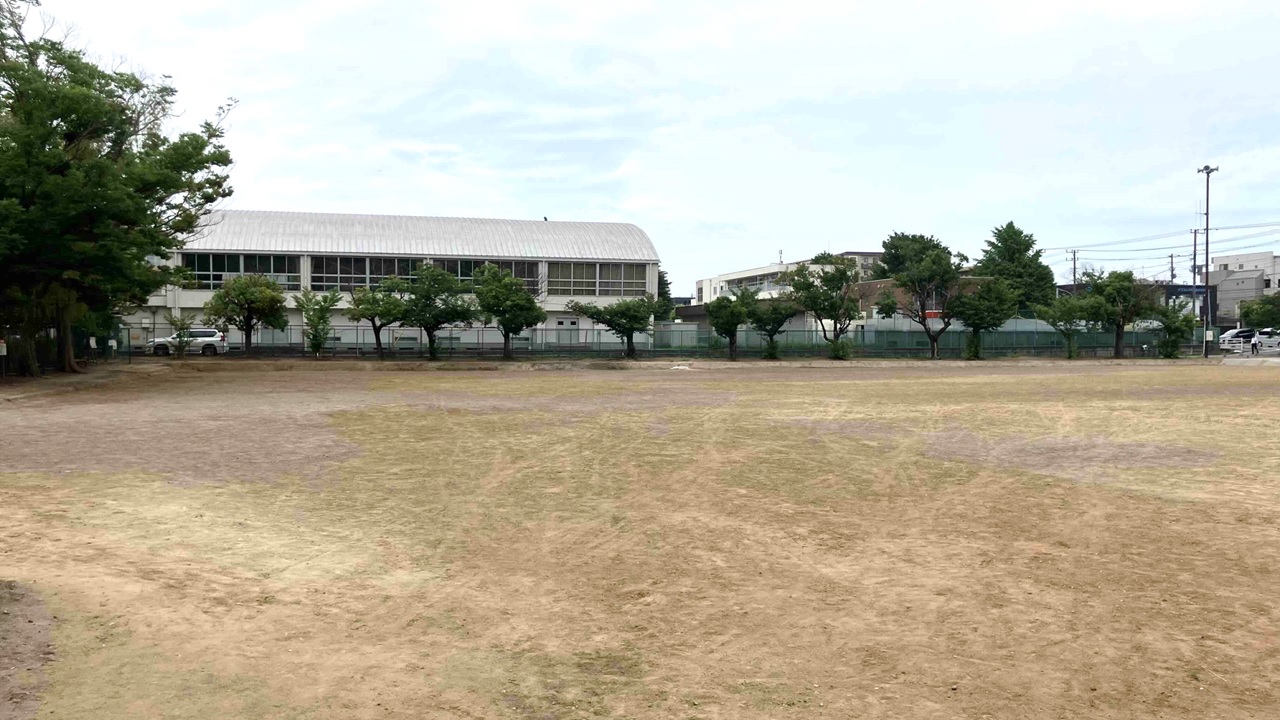

公園内は、まだ土で埋め戻しただけの状態ですが、今後、公園復旧工事を予定しております。

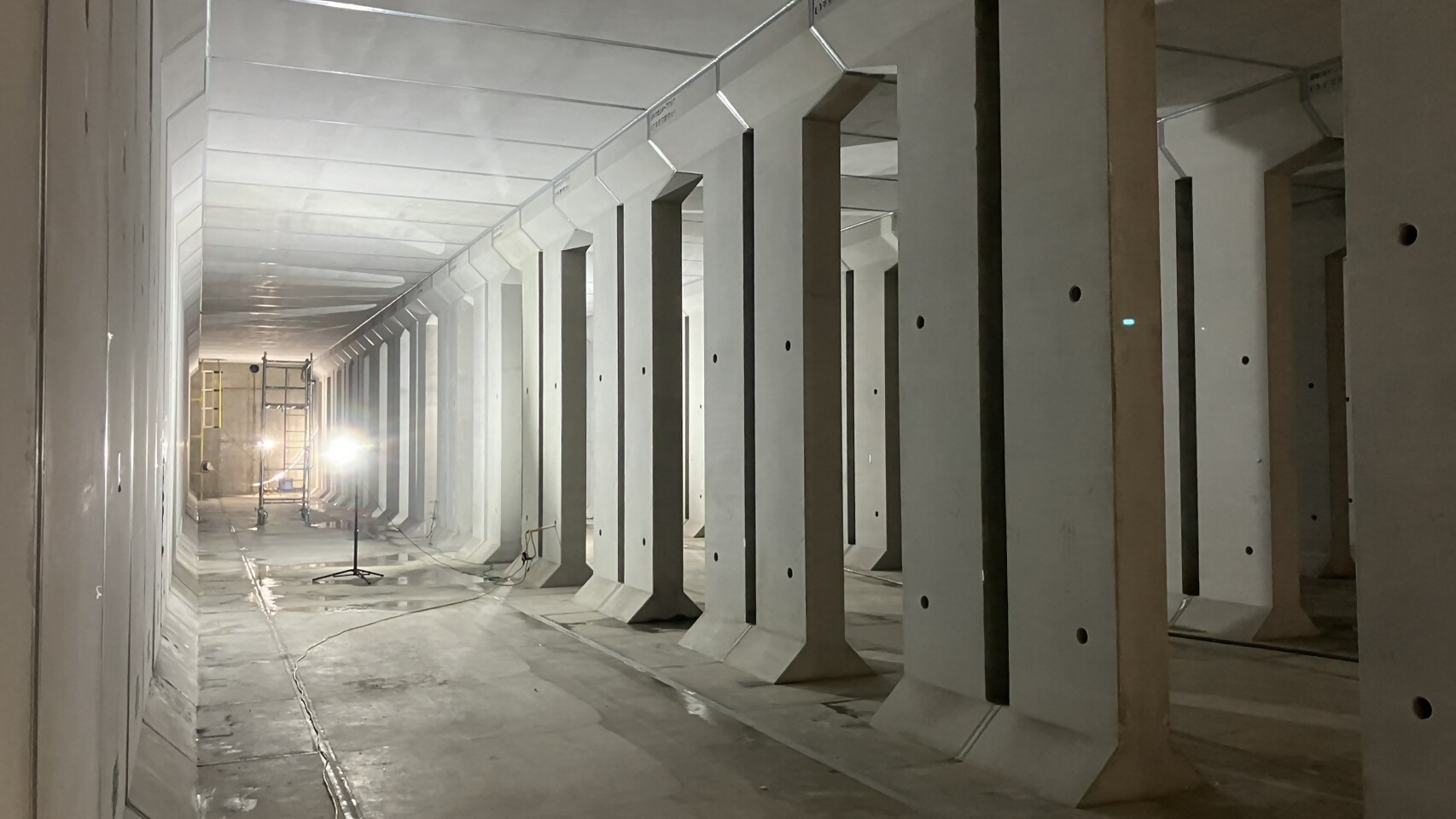

 r7-6_kansei1 r7-6_kansei2

r7-6_kansei3 r7-6_kansei4

令和7年5月 貯留槽内部の映像公開

宮崎雨水貯留槽内部の映像をyoutubeで公開しております。

千葉市の下水道キャラクターのアクアが貯留槽をつくる過程をわかりやすく紹介しておりますので、ぜひご覧ください。

令和6年12月 現場見学会

貯留槽本体の整備が進んだため、地元の小学校や住民の方を対象に現場見学会を行いました。

小学校向け

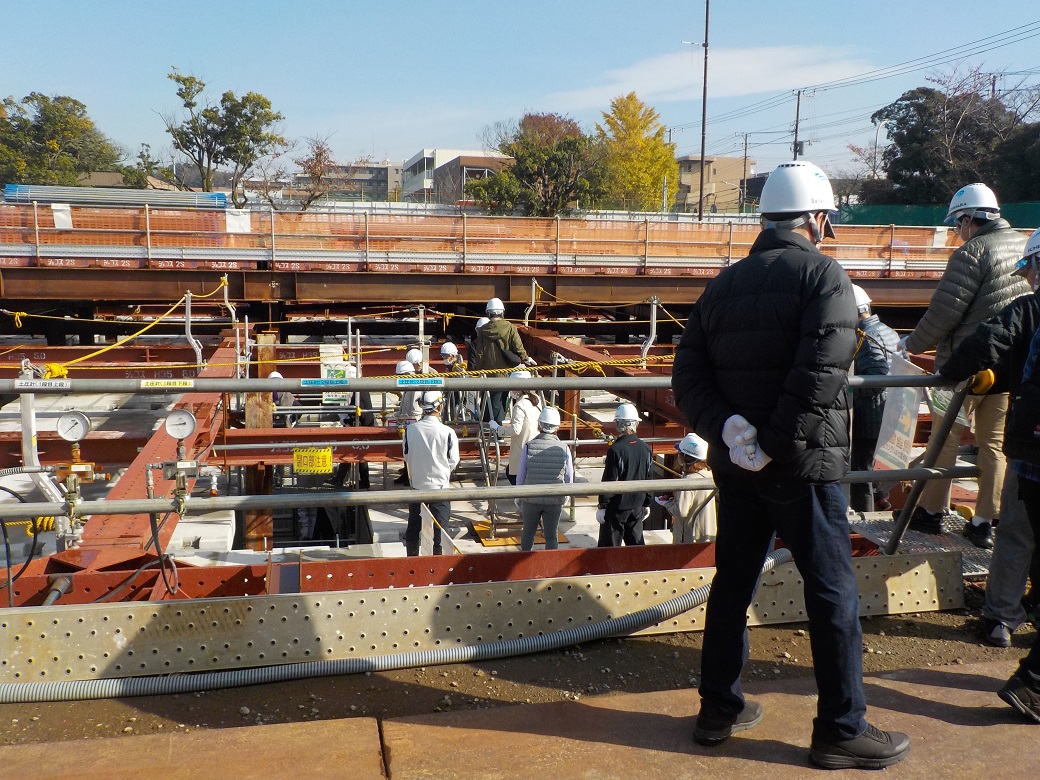

4年生(約130名)を対象に、工事内容の説明、貯留槽上部の橋の上から見学を行いました。

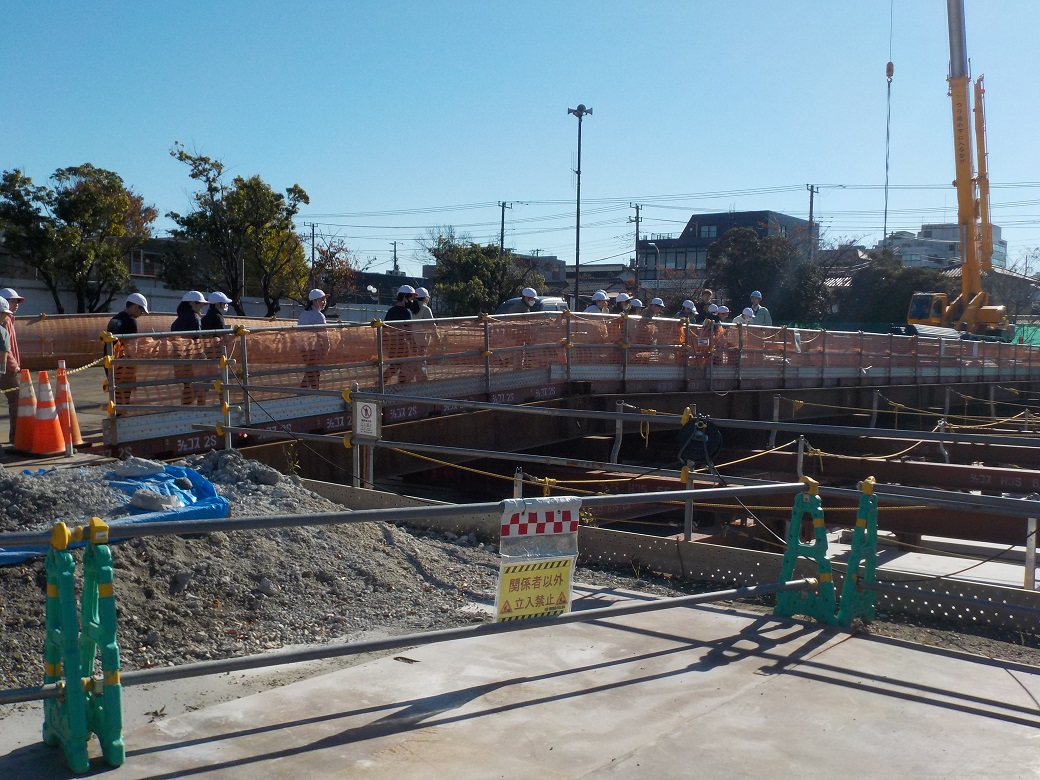

r6-12_kengaku1 r6-12_kengaku2

地元の方向け

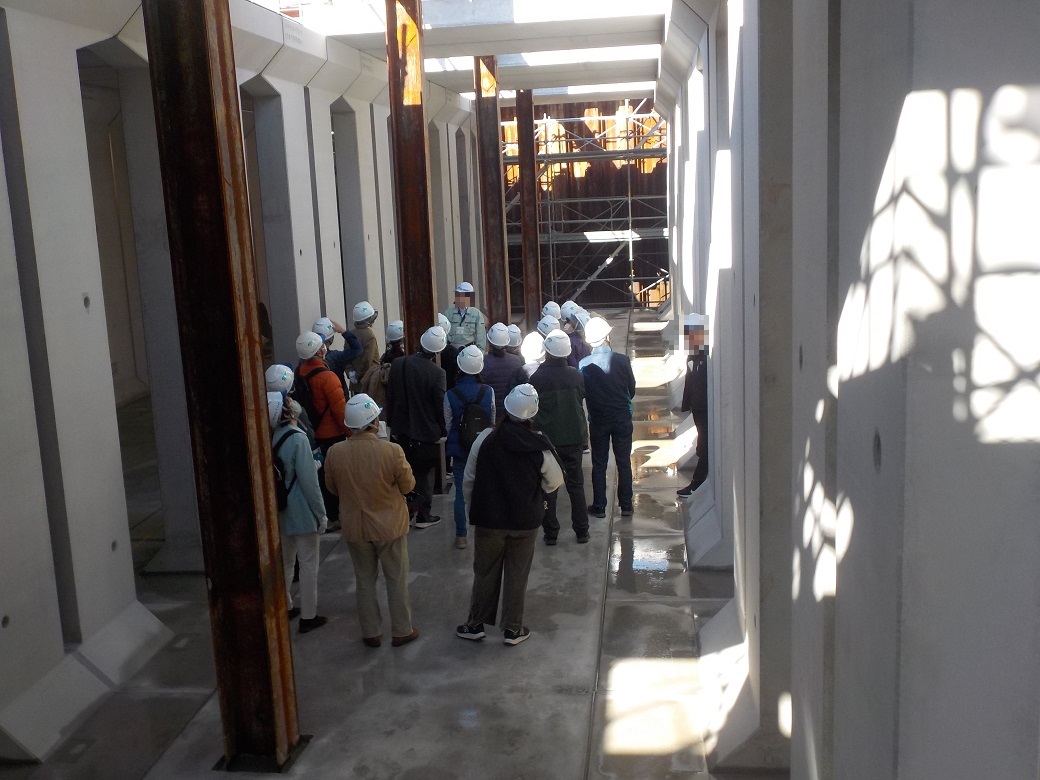

地元の方(約150名)を対象に、工事内容の説明、貯留槽内部の見学を行いました。

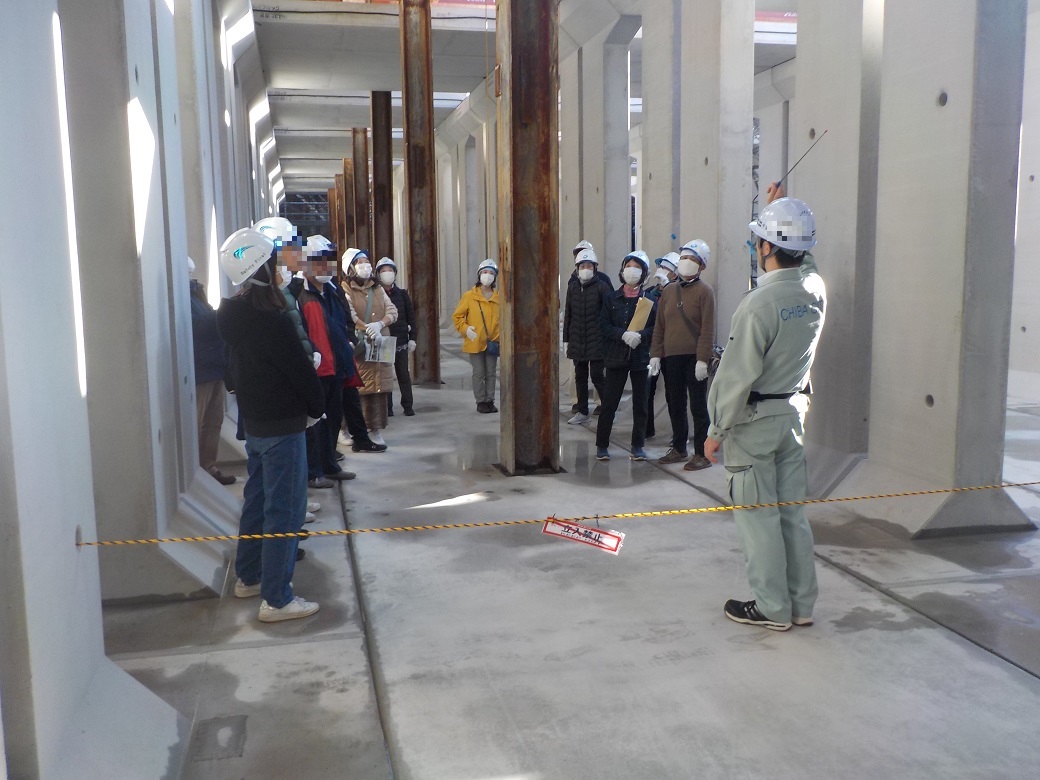

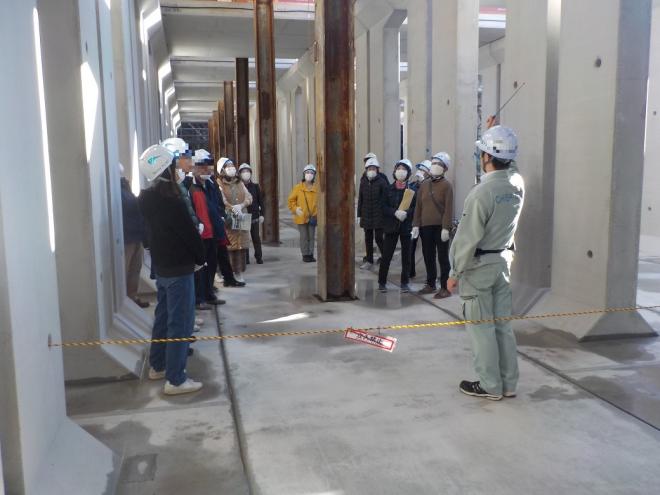

r6-12_kengaku3 r6-12_kengaku4

r6-12_kengaku5 r6-12_kengaku6

令和6年9月 貯留槽本体整備開始

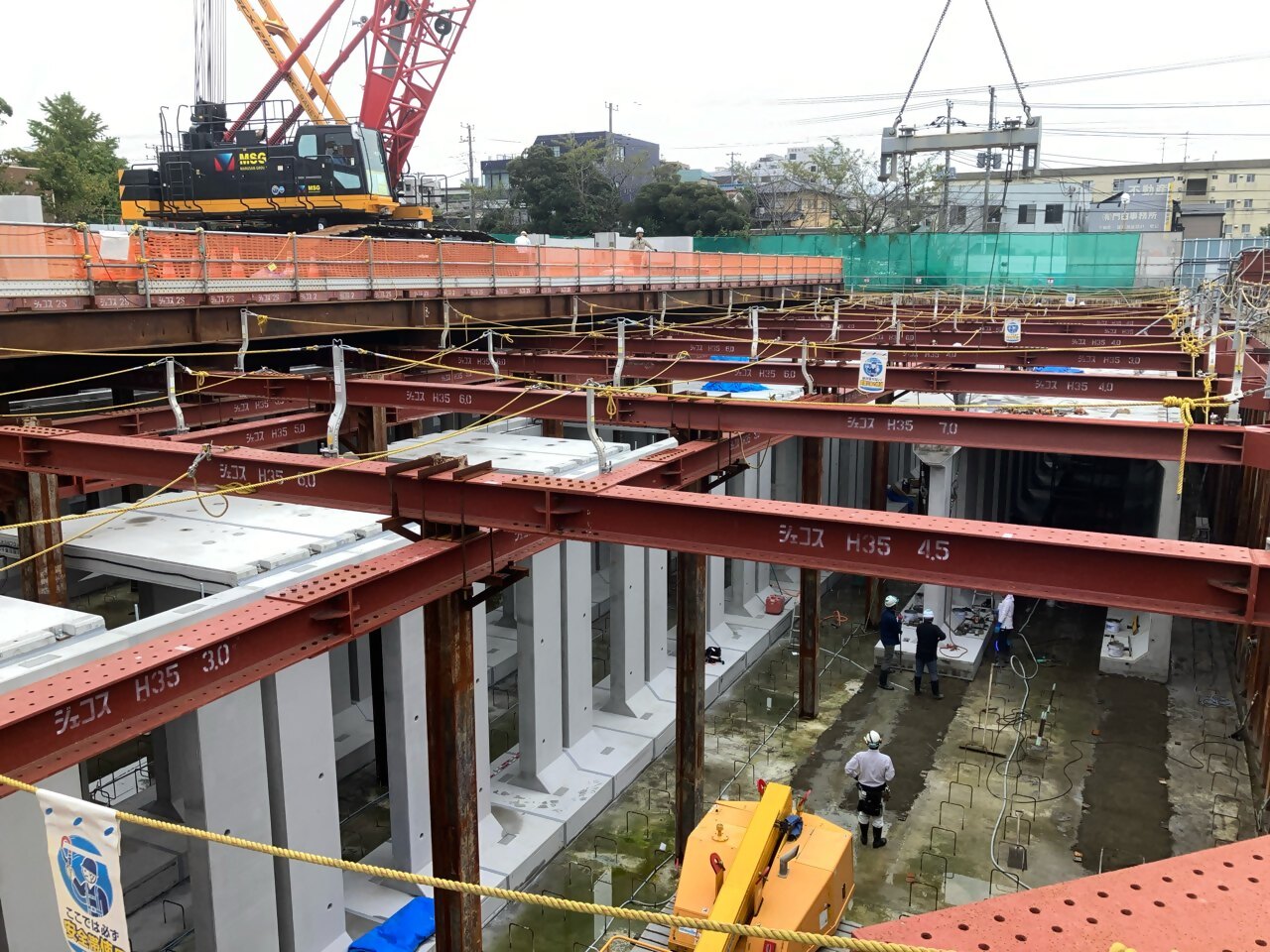

これまで貯留槽を支えるための地盤改良や掘削を行ってきまっしたが、貯留本体の整備に着手しました。

この現場では、工場で製作したコンクリートのブロック(部材)を使用しており、短期間で貯留槽本体を整備することができます。

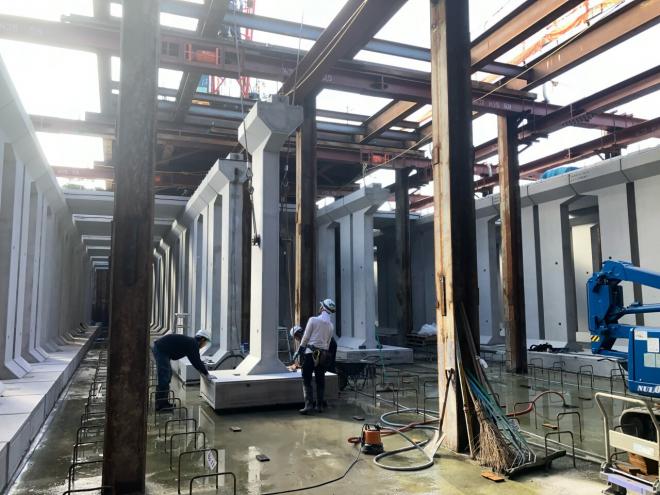

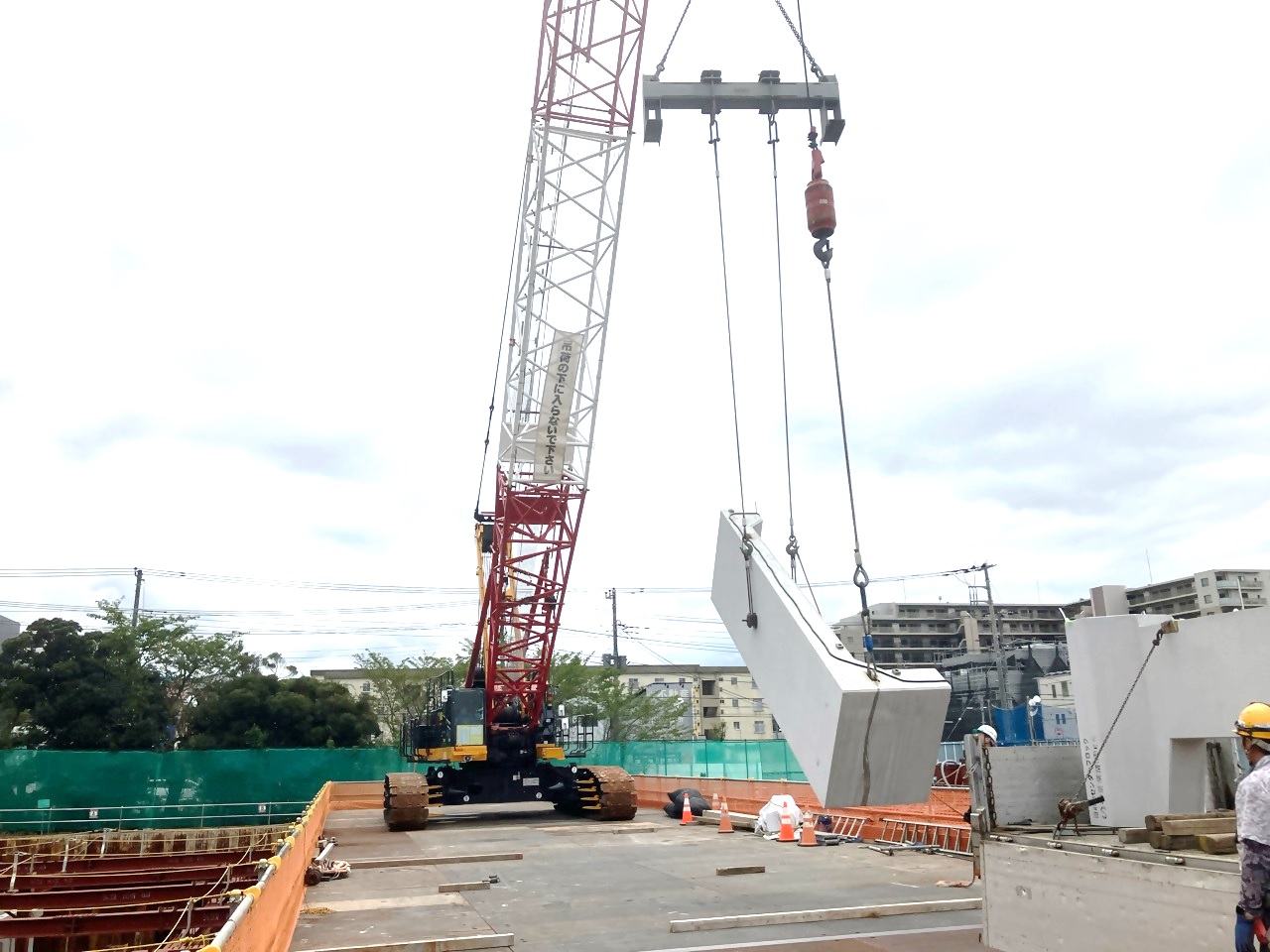

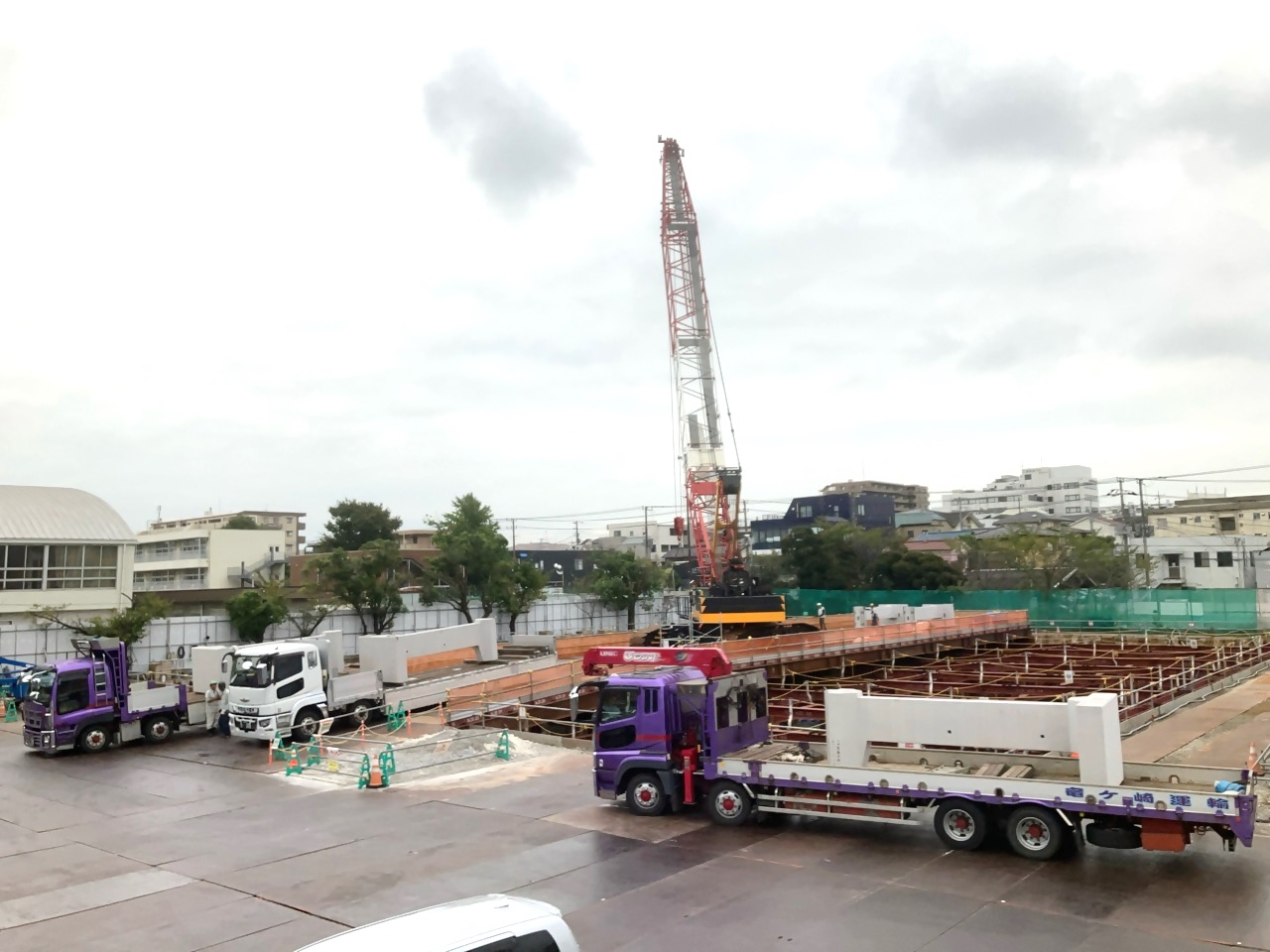

r6-9_block1 r6-9_block2

r6-9_block3 r6-9_block4

令和5年4月 貯留槽(2期工事)本格化

1期工事(貯留量:約4,000立方メートル)が令和5年3月に完成しました。

引き続き2期工事(貯留量:約7,000立方メートル)を進めてまいります。

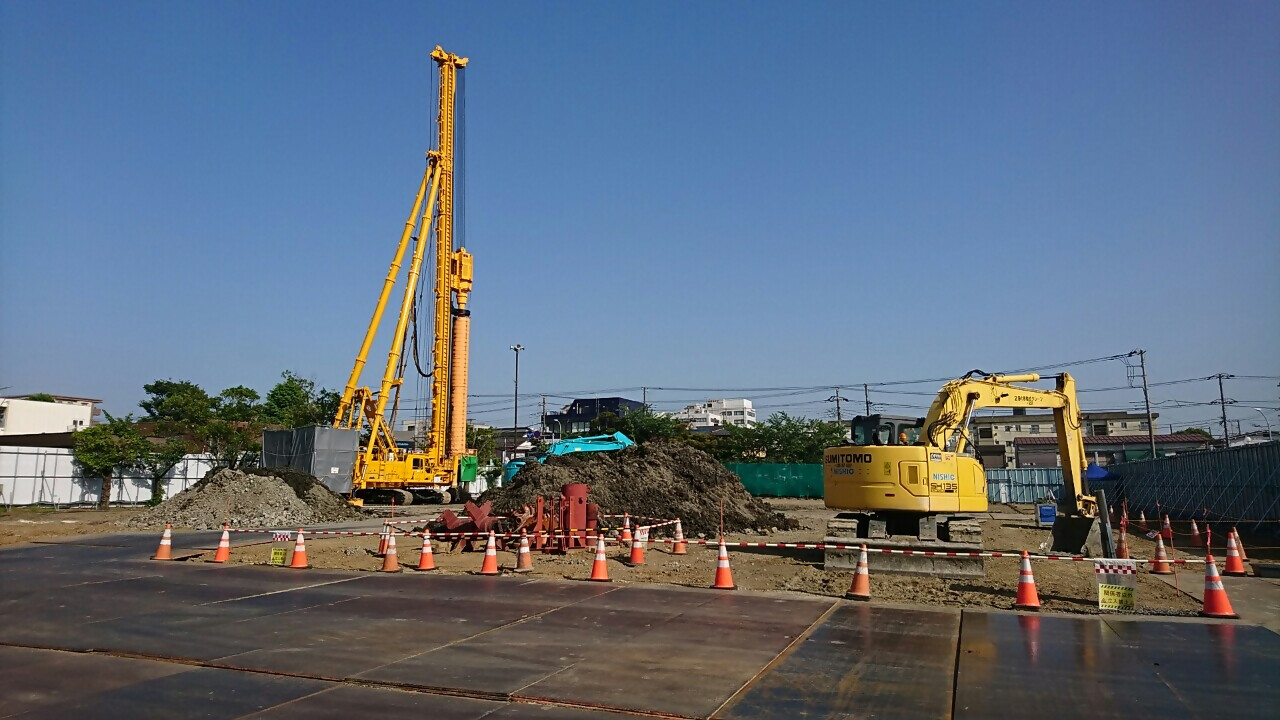

r5-4_jibankairyou
