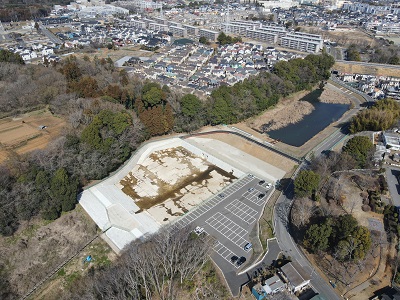

千城台南地区(坂月第2排水区)

整備目的

千城台南地区は、「災害に強いまちづくり政策パッケージ」の一施策として位置付けられており、浸水被害被害軽減を図ることを目的に、坂月第2調整池(外部サイトへリンク)の拡張工事を行っております。

拡張の内容は、既存調整池に隣接した新たな調整池を設けることとしており、調整池の貯留量を38,500立方メートルから49,200立方メートルに増やします。



整備スケジュール(令和8年3月現在)

令和4年4月~令和5年7月 第1期工事【完了】

令和5年7月~令和6年8月   第2期工事【完了】

令和7年4月~令和8年3月   第3期工事【完了】

※調整池拡張事業の工事内容についてはこちらをご覧ください。

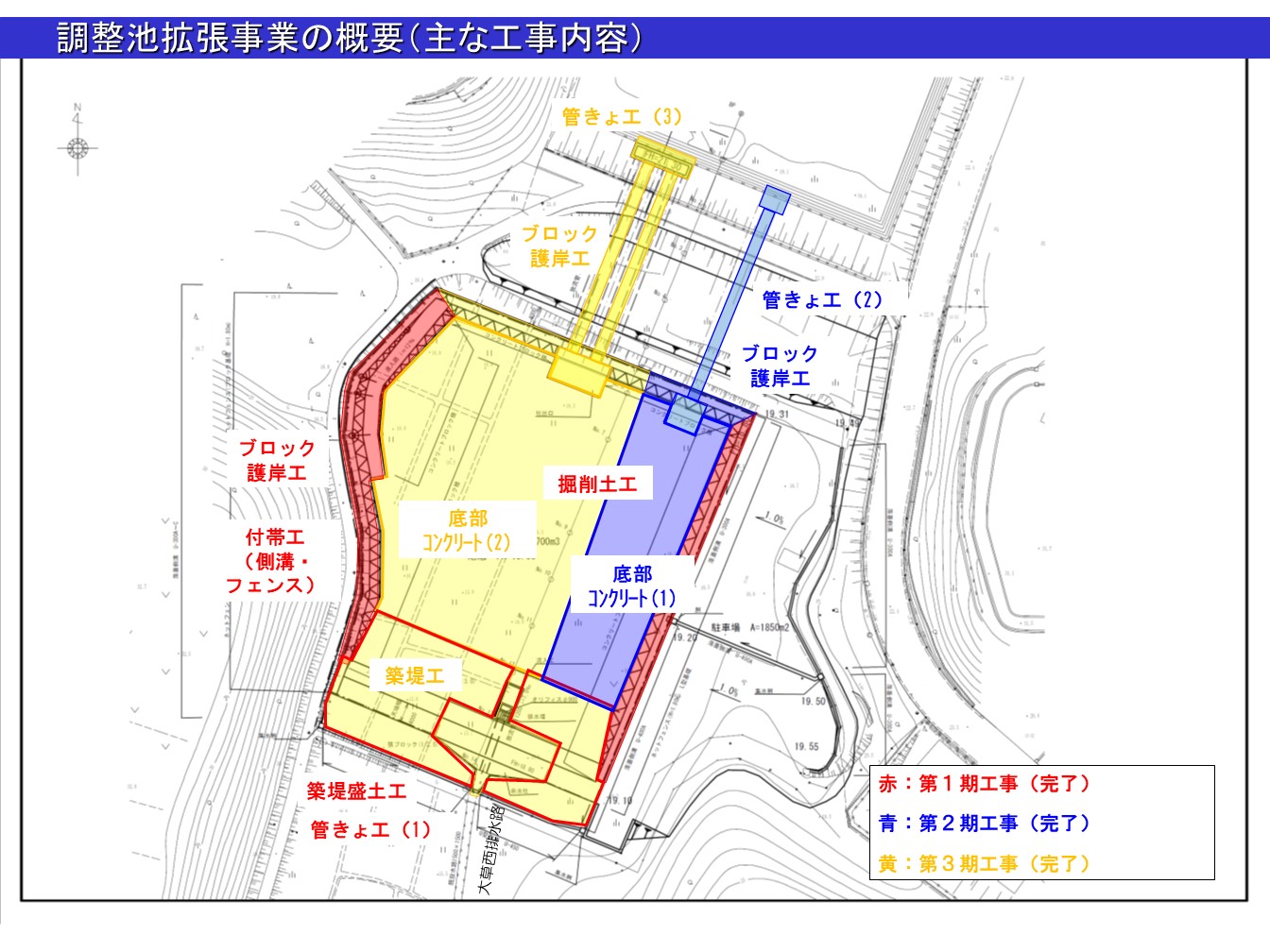

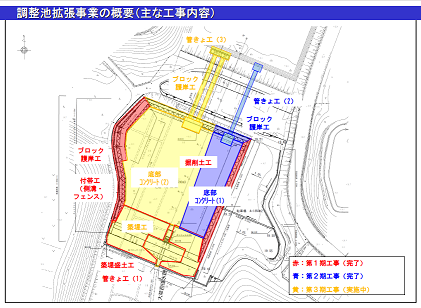

 調整池拡張事業の概要(主な工事内容)(PNG:109KB)

工事の進捗

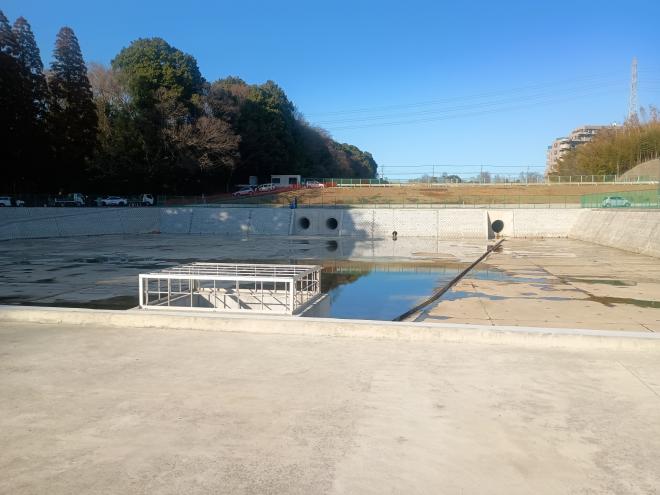

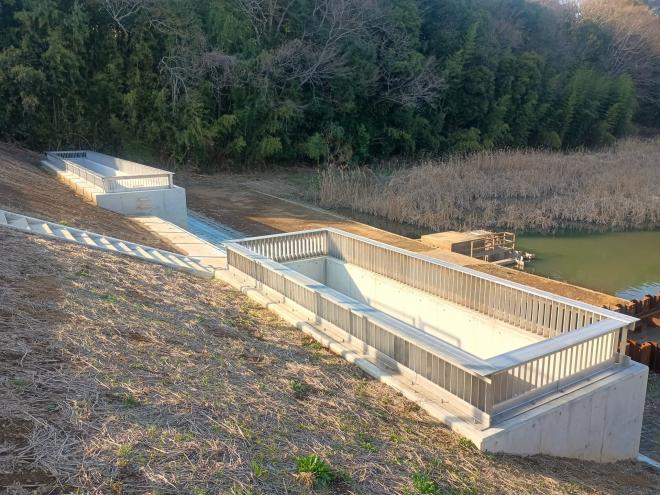

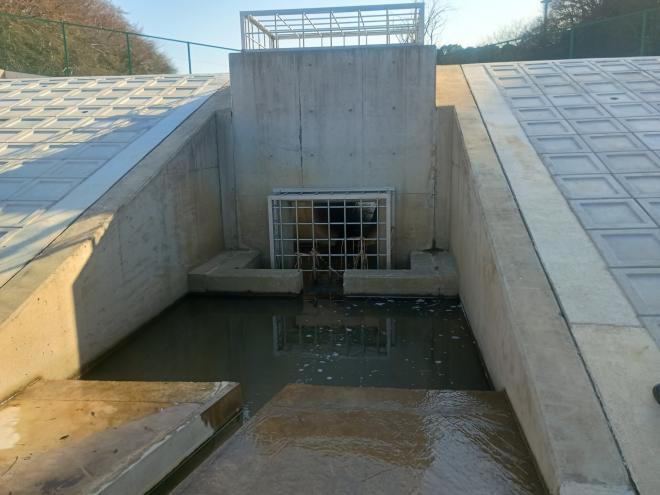

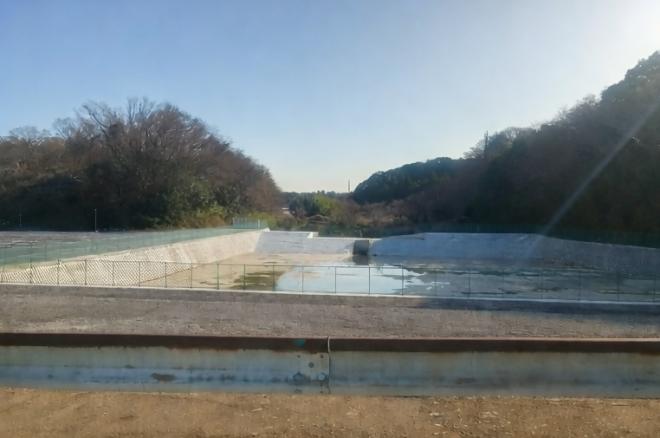

令和8年3月 調整池拡張工事(第3期工事)完了

 合計49,2000立方メートルの貯留量にて供用開始となります。
