みつわ台地区(東寺山排水区)

整備目的

みつわ台地区は、千葉市雨水対策重点地区整備基本方針(別ウインドウで開く)において「重点地区」として位置付けられており、整備水準を1時間あたりピーク雨量65.1mmに引き上げ、対策を強化していく地区となっています。

対策として、みつわ台第2公園(外部サイトへリンク)(別ウインドウで開く)(若葉区みつわ台3丁目)に貯留量7,500立方メートルの雨水貯留槽を整備します。(25mプール約19杯分)

※千葉市雨水対策重点地区整備基本方針における整備対象地区については、整備対象地区概要図(PDF:732KB)(別ウインドウで開く)をご覧ください。

整備スケジュール(令和8年3月現在)

令和3年9月~令和6年2月末 貯留槽本体工事【完了】

令和7年8月~令和8年3月末(予定) 取水・排水施設工事【実施中】

令和8年度 公園復旧工事(予定)

工事の進捗

令和7年12月 現場見学会

取水・排水施設工事が完了して貯留槽が供用開始となる前に、地元の方向け(約60名)に現場見学会を開催しました。

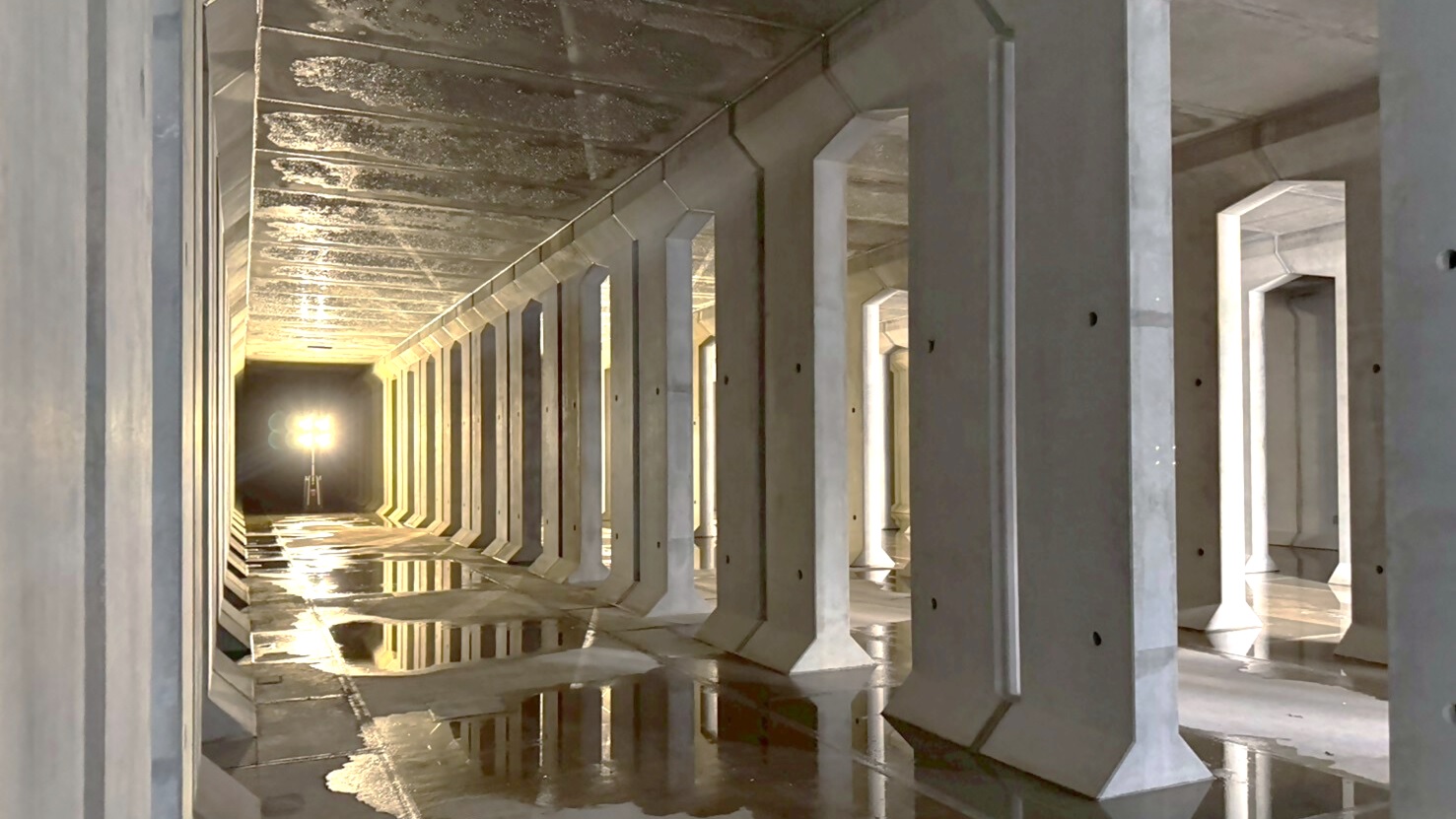

R7.12月_現場見学会1 R7.12月_現場見学会2

R7.12月_現場見学会3 R7.12月_現場見学会4



令和7年12月 取水施設工事の進捗

取水施設(大型特殊マンホール)が概ねでき上ってきました。

今後は、取水施設と貯留槽をつなぐ管の工事などを行っていきます。

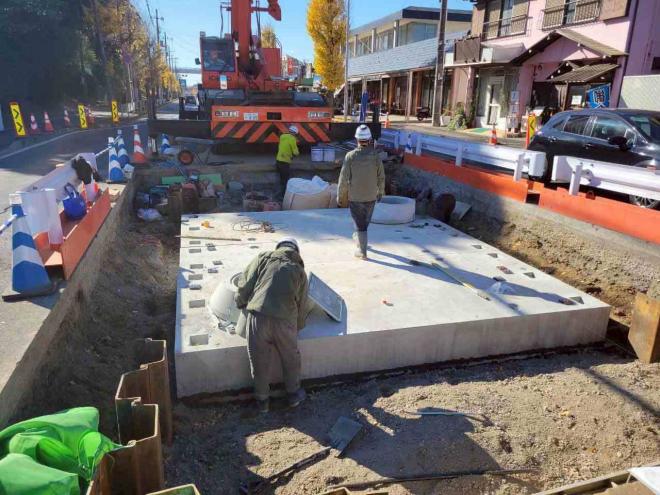

R7.12月_取水工事進捗2



令和7年10月 取水・排水施設工事の進捗

完成した貯留槽に取水する施設(大型特殊マンホール)および排水施設(ポンプ等)の工事が始まりました。

現在は、道路の一部を規制して取水施設をつくるための掘削を行っております。

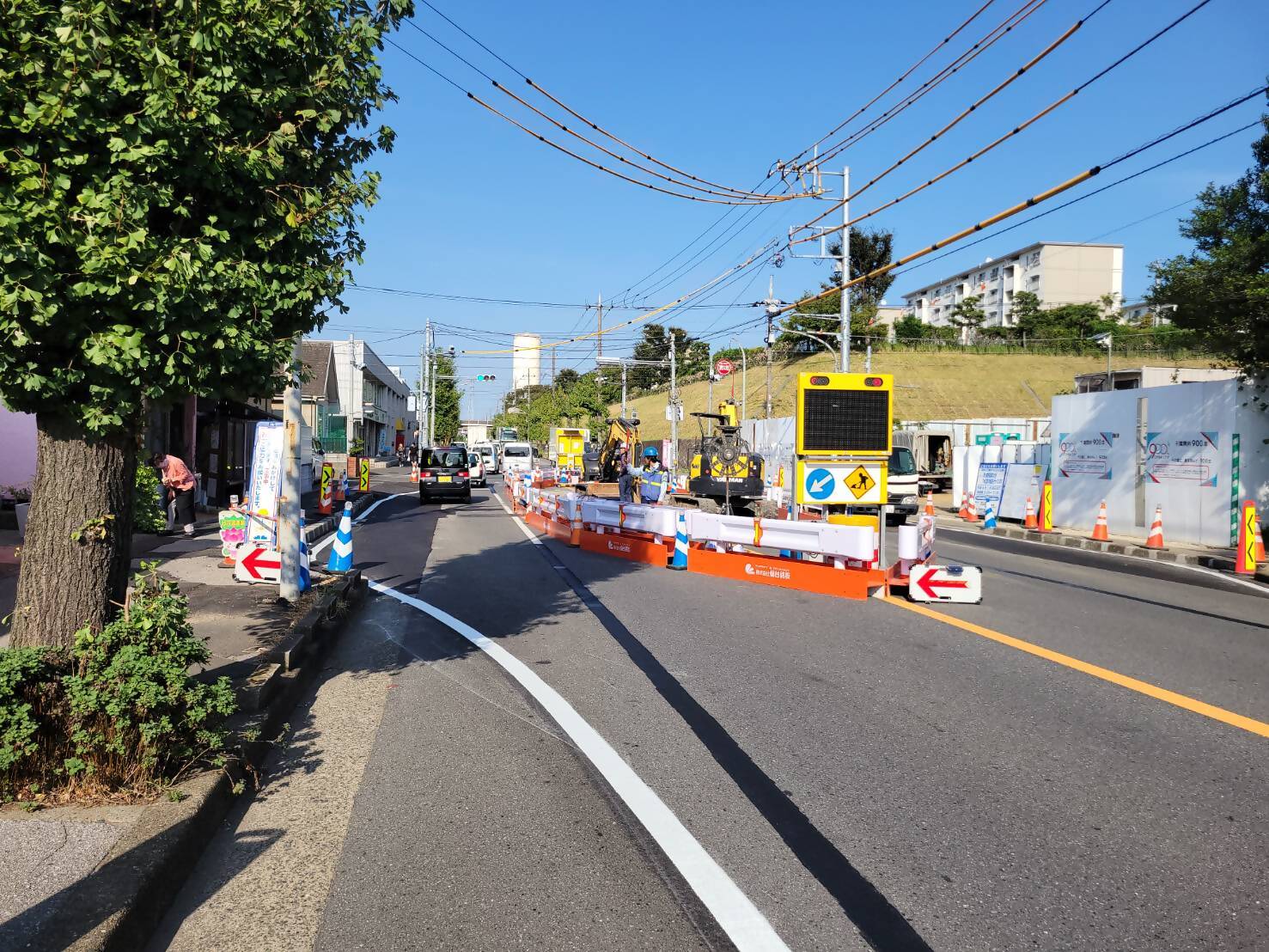

R7.10月_取水工事1

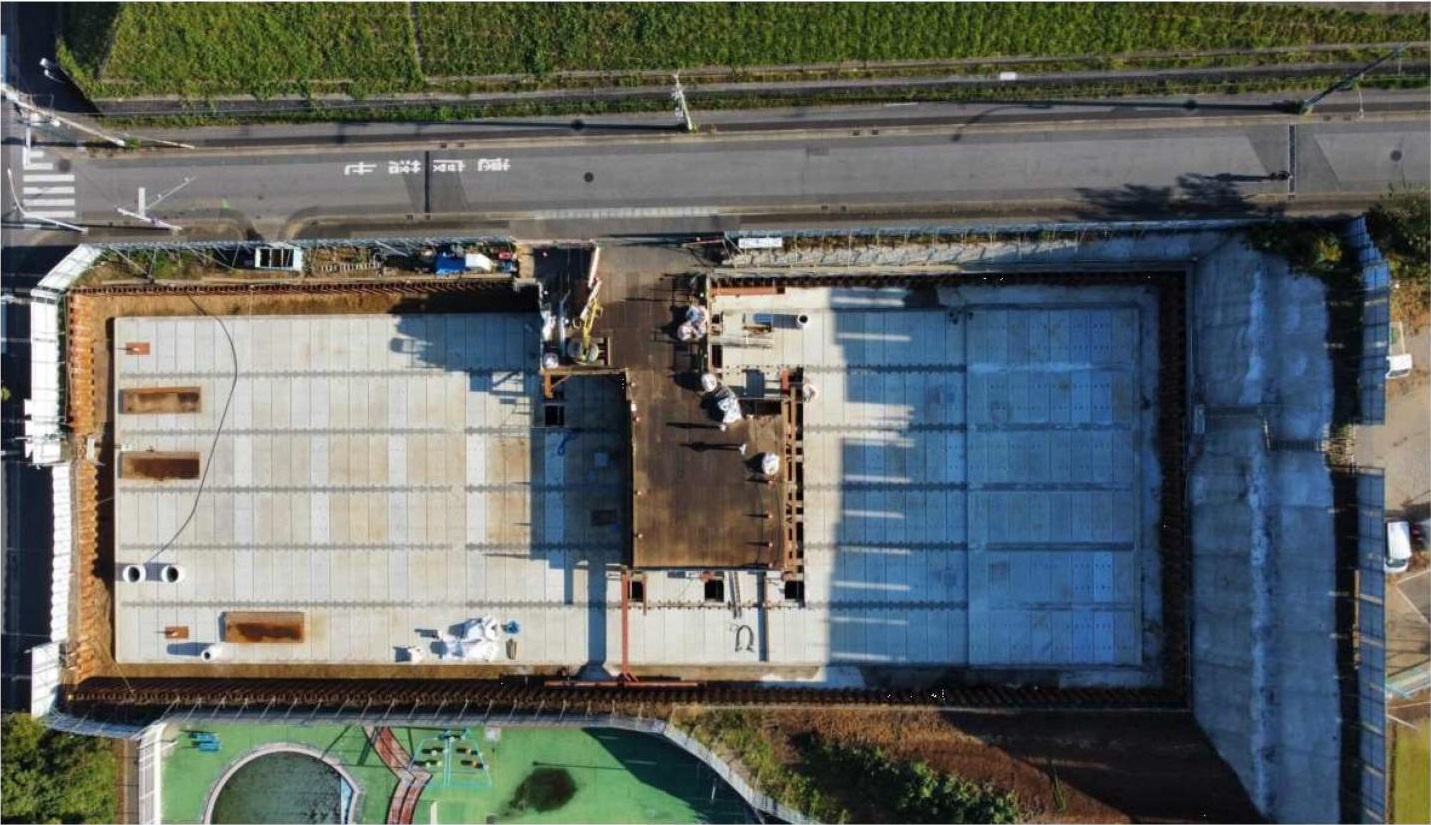

令和5年11月 貯留槽本体の据え付け完了

貯留槽(コンクリートブロック)の据え付けが完了しました。

今後、埋め戻しを行い、R6.2月末頃、工事完了予定です。

ブロック据え付け完了



令和5年7月 貯留槽本体の整備の進捗

貯留槽本体の整備が進んできました。

この現場では、工場で製作したコンクリートのブロック(部材)を使用しており、短期間で貯留槽本体を整備することができます。

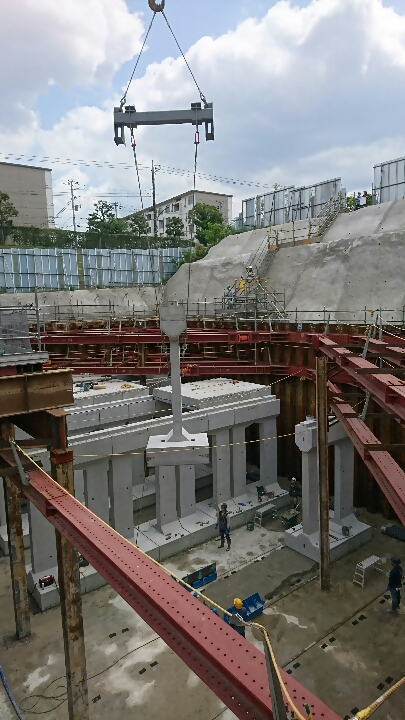

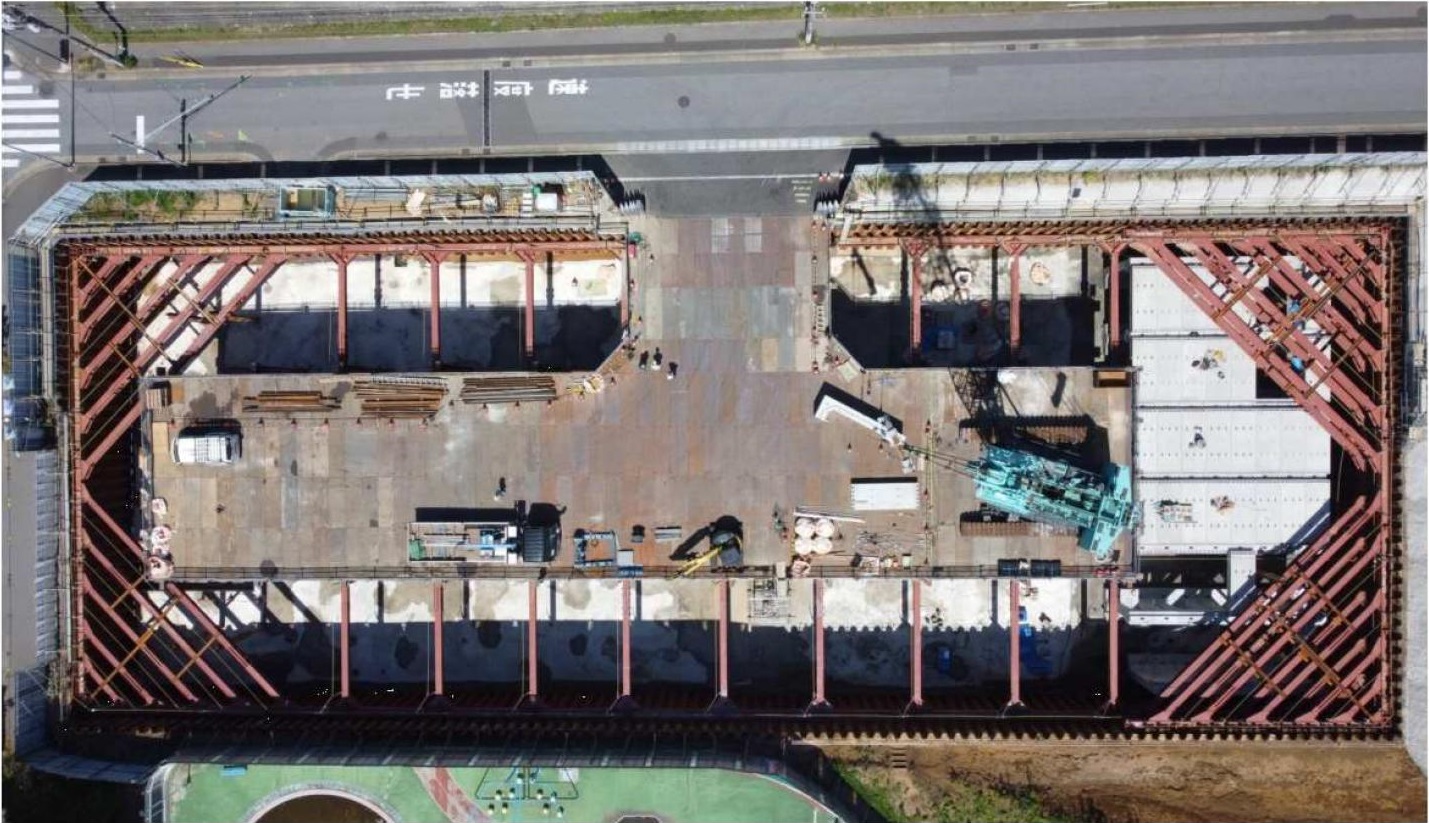

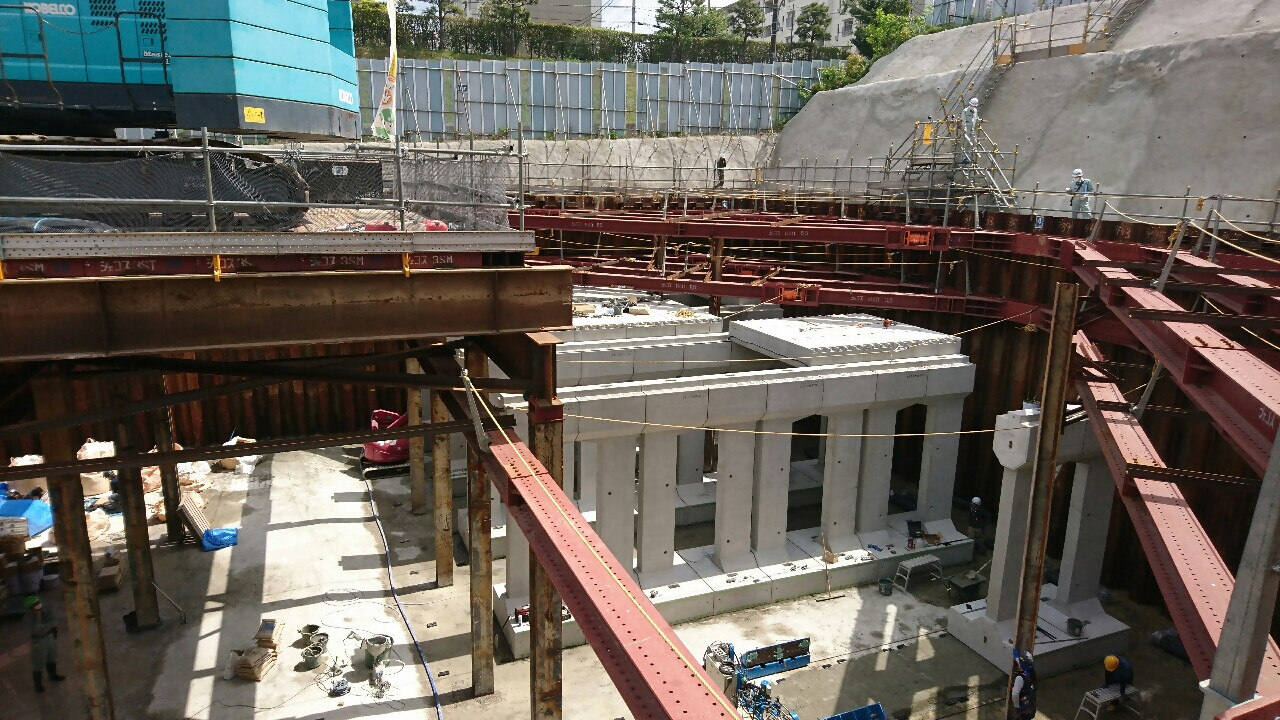

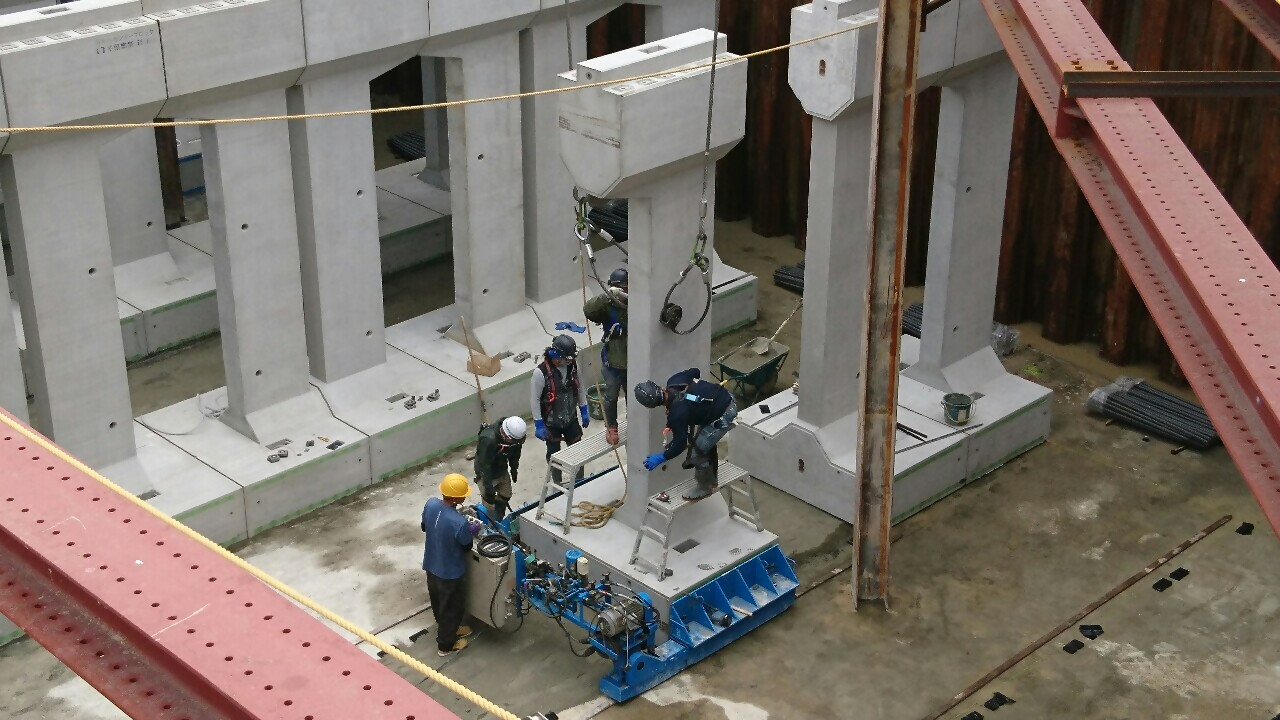

R5.7月_施工中5 R5.7月_施工中3

 R5.7月_施工中2 R5.7月_施工中4

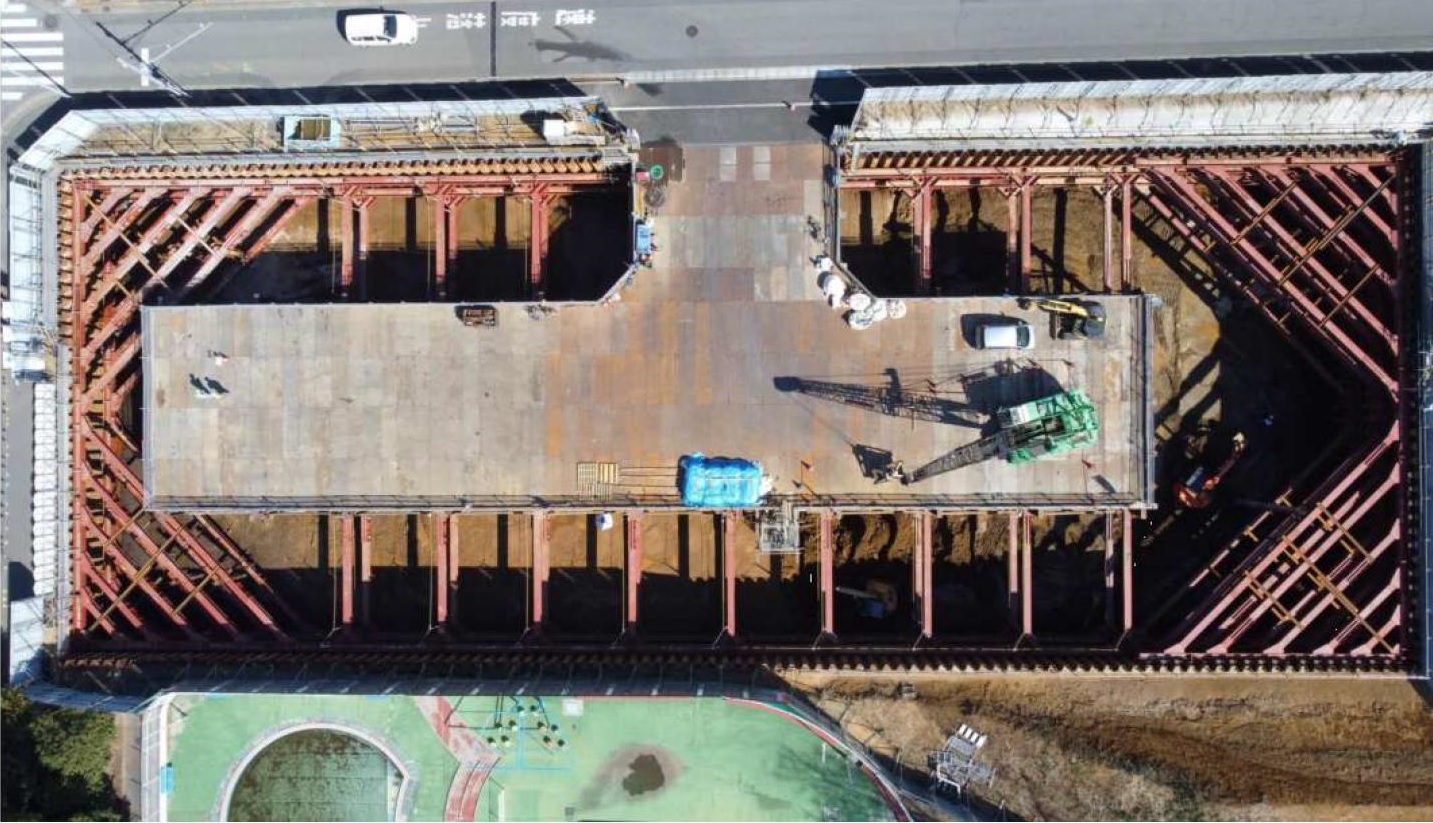

令和5年3月 貯留槽工事の掘削完了

貯留槽を整備するための掘削が完了しました。

今後、貯留槽本体の整備を進めていきます。

R5.3月_掘削完了
