ここから本文です。

更新日:2016年9月1日

社会資本総合整備計画の中間報告(計画4)

本市では、社会資本総合整備計画のもと国の交付金を活用して、道路事業を進めています。このページでは、計画4の中間段階(平成28年8月末)における計画事業の実施状況を報告します。

計画4_安全・安心な暮らしを支える道路管理

計画期間:平成25~29年度

計画の目標

市民が安全・安心に使用できる道路の機能確保を目標に、道路ストックの計画的な維持管理を行いながら橋梁の耐震化及び、橋梁等の長寿命化をより一層推進する。

[計画書(PDF:278KB)図面(PDF:563KB)]

代表的な事業を紹介します。

橋梁長寿命化事業

千葉市が管理する道路橋を、道路交通の安全性・信頼性を将来にわたり確保するとともに、維持管理コストの縮減と予算の平準化を図るため「千葉市橋梁長寿命化修繕計画」に基づき点検・修繕を行っています。

橋梁の点検状況

【点検状況】

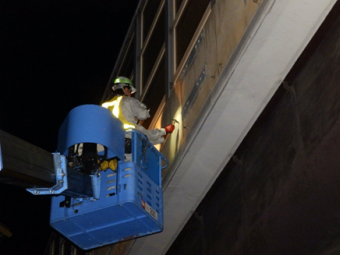

橋梁点検

橋梁の保全を図るために、近接目視を基本として5年

に1回の点検を行います。

「高浜1の橋」の修繕事業

【施工前】

高浜1の橋施工前

防食機能が低下すると、腐食が進み耐久性の低下に

つながります。

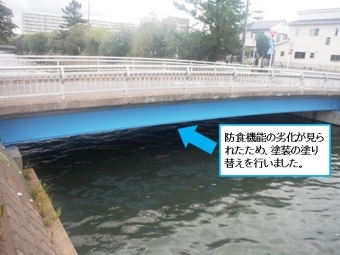

【施工後】

高浜1の橋施工後

「柏井橋」の架け替え事業

橋梁長寿命化計画において、架け替えに位置付けられた橋梁を、新しい橋梁に架け替え道路利用者の安全を確保します。

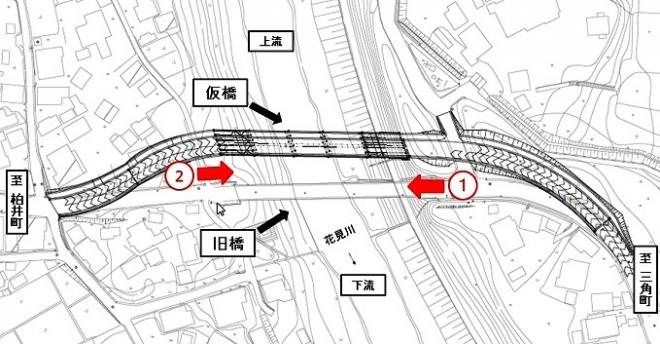

【位置図】

柏井橋位置図

【旧橋】

柏井橋旧橋

【仮橋】

柏井橋仮橋

写真中の赤枠箇所は橋台が残っています。

今後は橋台の撤去を予定しています。

橋梁の耐震化事業

千葉市では、大規模地震の際に交通の円滑化、二次災害防止のため、橋梁の耐震化を進めております。

「豊砂陸橋」の耐震化事業

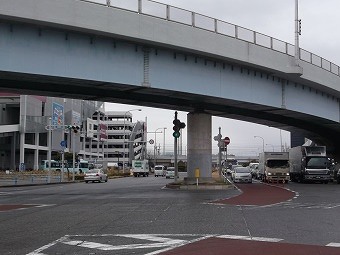

【施工前】

豊砂陸橋施工前

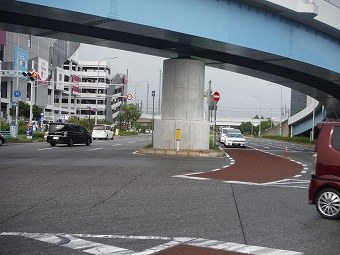

【施工後】

豊砂陸橋施工後

既存の橋脚に、鉄筋を組み立て、コンクリートを打設

するコンクリート巻き立て工により、地震に対する耐

久性が向上しました。

他の計画の中間報告も行っています。

計画1の中間報告のページへ

計画2の中間報告のページへ

計画3の中間報告のページへ

社会資本総合整備計画書の公表のページへ

道路計画課トップページへもどる
