海浜病院の老朽化への対応として、引き続き市西部地域の中核的な病院として総合的な医療を提供するため、現海浜病院の機能を基盤とした新病院を移転新築することとしました。
新病院の整備に関する検討状況をお知らせいたします。
※新病院の整備について理解を深めていただくため、市政出前講座の申し込みを受け付けています。申込方法等は市政出前講座をご覧ください。
日付 | 内容 |
令和6年9月1日 | 千葉市立新病院の名称を募集します!!(令和6年9月1日~9月30日) |
令和6年1月24日 | 千葉市立新病院整備工事ホームページの開設 |
令和6年1月20日 | 千葉市立新病院整備工事起工式を開催しました。 |
令和5年12月19日 | 千葉市立新病院整備実施設計(詳細設計)が完了し、工事に着手しました。 ~新病院の完成イメージ動画を公開~ |
令和5年12月19日 | 概算工事費及び事業スケジュールの見直しについて(3回目) |
令和5年6月23日 | 概算工事費及び事業スケジュールの見直しについて(2回目) |
令和5年3月2日 | 病床の配分について |
令和4年5月10日 | 概算工事費及び事業スケジュールの見直しについて(1回目) |
令和4年1月21日 | 千葉市立新病院整備基本計画・基本設計を策定しました。 |
令和2年8月27日 | 千葉市立病院再整備基本構想を策定しました。 |
令和8年秋に開院を予定している千葉市立新病院について、名称を募集しますので、お知らせします。
新病院整備工事の受注者である鹿島・鵜沢特定建設工事共同企業体により、工事に関するホームページが開設されました。
ホームページにおいて、工事スケジュールや工事の進捗等をお知らせいたします。
令和6年1月20日、整備工事の本格的な着工に先立って、新病院の建設予定地において起工式を執り行いました。
新病院整備に係る実施設計(詳細設計)が完了し、新病院の完成イメージ動画を公開するとともに、工事に着手しました。
完成イメージ動画(令和5年12月27日更新:動画に説明文を追加)
実施設計(概要版)
完成イメージ
鳥瞰イメージ(花見川通り上空) |
|
外観イメージ(花見川通り側) |
|
外観イメージ(花見川通り側) |
|
外観イメージ(県立幕張総合高校側) |
|
内観イメージ(総合受付) |
|
内観イメージ(外来モール) |
|
病棟スタッフステーション(イメージ) |
|
病室(個室)イメージ |
|
病室(4床室)イメージ |
整備概要
(1)建築場所 千葉市美浜区若葉3丁目1-27、1-41の一部
(2)敷地面積 34,992.47平方メートル
(3)診療科等(予定)※基本計画より
総合内科、小児科、外科・消化器外科、整形外科、産科、婦人科、眼科
耳鼻咽喉科、泌尿器科、脳神経外科、麻酔科、病理診断科、救急科、形成外科
リハビリテーション科、呼吸器内科、消化器内科、循環器内科、感染症内科、
糖尿病・代謝内科、内分泌内科、腎臓内科(※)、脳神経内科、新生児科、呼吸器外科(※)
心臓血管外科、小児外科、乳腺外科、集中治療科、放射線治療科、放射線診断科
歯科口腔外科(※)、緩和ケア科、在宅診療部、成人先天性心疾患診療部
※新設予定の診療科
(4)病床数
349床(成人・高齢者病床 222床、周産期・小児・移行期病床 127床)
(5)施設概要
ア 建物 病院本体棟、講堂棟、保育所・薬局棟、附属棟、立体駐車場など
イ 延べ面積 合計 38,832.22平方メートル(病院部分 33,637.15平方メートル)
ウ 階数、高さ 地上5階建て、約30m
エ 構造 鉄筋コンクリート造一部鉄骨造(免震構造) ※病院本体棟
(6)新病院整備工事
ア 契約相手 鹿島・鵜沢特定建設工事共同企業体
イ 工事期間 令和5年12月19日~令和8年3月18日
ウ 契約金額 31,295,000,000円(税込み)
28,450,000,000円(税抜き)
エ 契約締結日 令和5年12月18日
(7)整備スケジュール(予定)
令和5年12月~ 建設工事
令和8年 3月 竣工
4月~ 開院準備
秋頃 開院

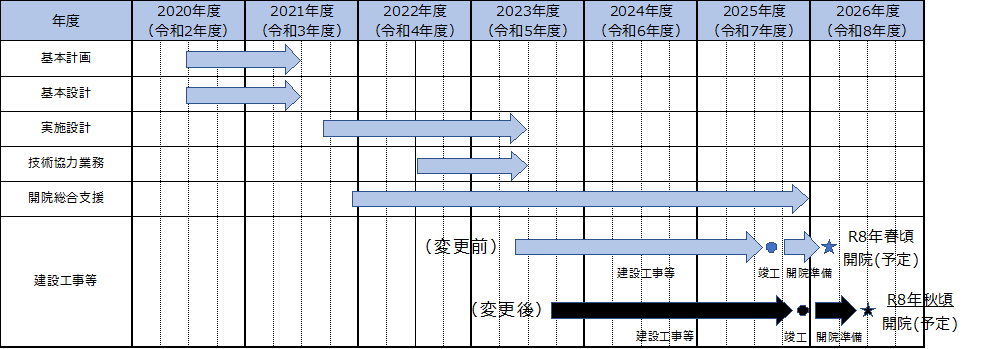

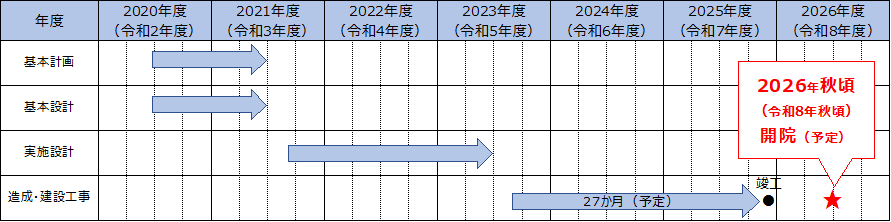

整備スケジュール(予定)※R5年12月時点

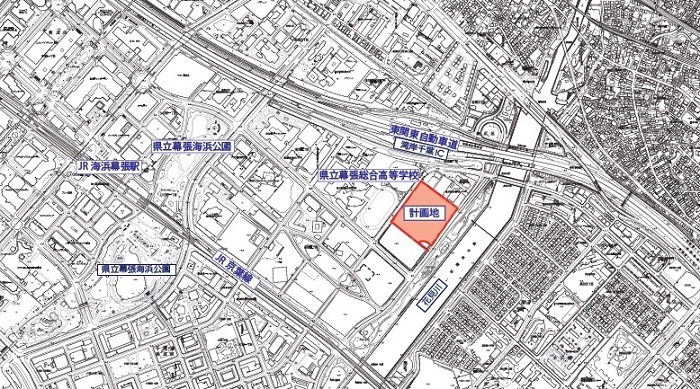

■案内図(建設予定地)
記者発表資料(令和5年12月19日)
社会経済情勢の変化等の影響により、工事費が公的指標を大きく上回る上昇率であったことが判明しました。
そのため、施工予定者とコスト削減や設計見直し(診療機能に影響のない仕上材の変更等)などについて協議した結果、改めて工事総額が増額となりました。

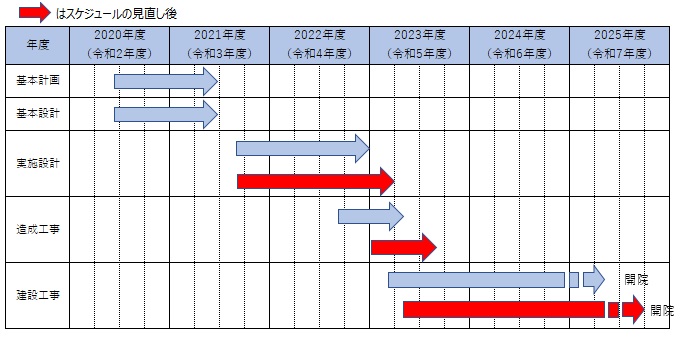

また、これらの協議に時間を要し工事着手の時期が変更となったため、事業スケジュールの見直しを行いました。
概算工事費:約266億円 ⇒ 約313.5億円(約+47.5億円)
事業スケジュール:R8年春頃開院(予定) ⇒ R8年秋頃開院(予定)
建設資材価格及び労務単価等の高騰や、病床数増に伴う設備費の増加に伴い概算工事費を変更しました。
また、事業スケジュールの見直しを行いました。なお、工事着手時期の見直しであり、開院時期(予定)に変更はありません。
概算工事費:約238億円 ⇒ 約266億円(+約28億円)
事業スケジュール:R8年春頃開院(予定) ※変更なし
※今後も工期短縮、事業費の抑制に努めていきます。

令和5年8月中 造成・建設工事着手(予定)
令和7年12月頃 竣工(予定)
12月頃~ 医療機器搬入等開院準備(予定)
令和8年春頃 開院(予定)
新病院における病床数について、千葉県へ病床整備計画を提出した結果、新たに16床を配分されました。
病床配分に伴い、新病院の機能・規模は以下のとおりとなる予定です。

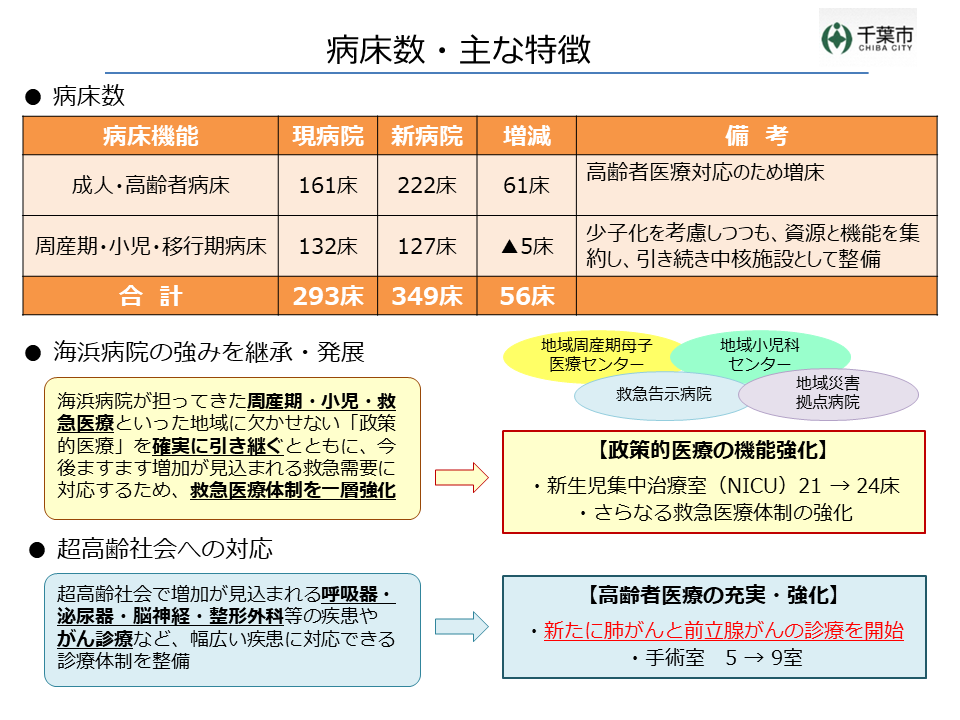

■新病院の機能・規模(令和5年3月時点)
病床機能 | 現病院 | 新病院 | 増減 |
---|---|---|---|
成人・高齢者病床 | 161床 | 222床 | 61床 |
周産期・小児 ・移行期病床 |
132床 | 127床 | 5床 |
合計 | 293床 | 349床 | 56床 |
必要駐車台数の見直しによる立体駐車場の整備や物価上昇等に伴い概算工事費を変更しました。
また、鉄骨の納期の長期化による工期への影響や一部設計の修正に伴う影響により事業スケジュールの見直しを行いました。
概算工事費:約220億円 ⇒ 約238億円(+約18億円)
事業スケジュール:R8年春頃開院(予定)
※今後も工期短縮、事業費の抑制に努めていきます。
新病院の基本方針
(1)患者に信頼される病院
(2)胎児から高齢者まで切れ目のない医療の提供
(3)救急医療の強化
(4)災害医療の強化
(5)がん診療体制の強化
(6)感染対策の強化
新病院の機能・規模(令和4年1月時点)
病床機能 | 現病院 | 新病院 | 増減 |
---|---|---|---|
成人・高齢者病床 | 161床 | 214床 | 53床 |
周産期・小児 ・移行期病床 |
132床 | 119床 | 13床 |
合計 | 293床 | 333床 | 40床 |
計画概要
建築場所:千葉市美浜区若葉3丁目1番27、1番41の一部
敷地面積:34,992.48平方メートル
病床数 :333床
延べ面積:病院部分:約33,000平方メートル、保育所・薬局棟:約500平方メートル
最高高さ:29.6m
階 数:地上5階、塔屋1階(機械室)
構 造:病院本体棟:鉄筋コンクリート造一部鉄骨造
■記者発表資料(令和4年1月21日)
年月日 | 実施事項 | 概要 |
---|---|---|
R6年1月16日 | 千葉市立新病院地下水浄化設備整備・運営維持管理業務委託 |
千葉市立新病院の敷地内における地下水浄化設備の整備及び保守・運営に関する業務委託 |
R6年1月9日 | 千葉市新病院整備工事CM業務委託 |
千葉市立新病院整備工事コンストラクション・マネジメントに関する業務委託 |
R5年12月18日 | 千葉市立新病院整備工事 |
千葉市立新病院整備工事に関する建設工事 |
R5年12月18日 | 千葉市立新病院整備工事監理業務委託 |
千葉市立新病院整備工事監理に関する業務委託 |
R5年12月18日 | 千葉市立新病院整備設計意図伝達業務委託 |
千葉市立新病院整備設計意図伝達に関する業務委託 |
R4年5月10日 | 千葉市立新病院整備実施設計技術協力業務委託(施工予定者選定プロポーザルについて) | 千葉市立新病院整備実施設計技術協力に関する業務委託
入札情報(別ウインドウで開く) |
R4年1月26日 | 千葉市立新病院開院総合支援業務委託 | 千葉市立新病院開院総合支援に関する業務委託 |
R3年9月17日 |
千葉市立新病院整備実施設計CM業務委託 |
千葉市立新病院整備実施設計CMに関する業務委託 |
R3年9月17日 | 千葉市立新病院整備実施設計業務委託 |
千葉市立新病院整備実施設計に関する業務委託 |
R3年7月30日 | 千葉市立新病院整備ECI発注支援業務委託 |
千葉市立新病院整備ECI発注支援に関する業務委託 |
R3年4月19日 | 千葉市立新病院整備現況測量業務委託 |
千葉市立新病院整備場所の現況測量に関する業務委託 |
R2年6月15日 | 千葉市立新病院整備基本計画策定支援及び基本設計業務委託 |
千葉市立新病院整備基本計画策定支援及び基本設計に関する業務委託 |
